解体工事の流れと工期|着工から完了までを工程別に解説

「解体工事って何から始まるの?」「工事中は毎日何をしている?」「いつ土地が使えるようになる?」

解体工事を検討している方の多くが、工事の全体像や工期の目安を把握できず不安を感じています。

この記事では、一級土木施工管理技士の視点から、契約から完了まで全工程を時系列で解説します。木造・鉄骨・RC造それぞれの工期目安、工期が延びる理由、施主がやるべきことまで網羅しました。

福岡市指定給水工事店として、福岡市での行政手続きや近隣配慮のポイントも実務経験をもとに詳しく説明します。公共工事で培った厳格な工程管理のノウハウを、民間の解体工事にも活かした「段取り力」が、ダイシンエンジニアリングの強みです。

目次

解体工事の全体像|結論:契約から完了まで約1.5〜2ヶ月

結論から言うと、福岡市での一般的な木造住宅(30〜40坪)の場合、契約から解体完了・引き渡しまでの目安は約1.5〜2ヶ月です。そのうち実際に現場で重機が動いている期間は約7〜14日程度が大半で、残りは行政手続きや近隣調整などの準備期間となります。

「思ったより時間がかかる」と感じる方が多いですが、この準備期間を丁寧に行うことで工事中のトラブルを未然に防げます。一級土木施工管理技士として公共工事で培った工程管理のノウハウから、解体工事の全体像を解説します。

解体工事の3つのフェーズとは

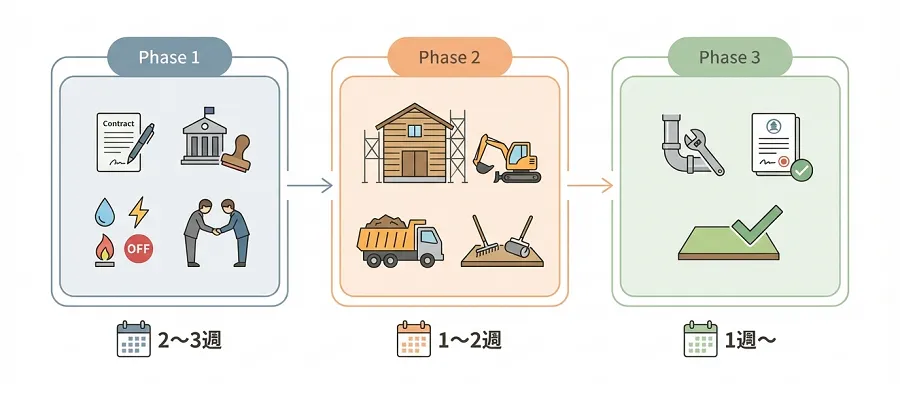

解体工事の3つのフェーズ(着工前・工事中・完了後)の流れ

解体工事は大きく3つの段階に分かれます。Phase1の「着工前準備」では契約から行政届出、ライフライン停止、近隣挨拶まで約2〜3週間を要します。

Phase2の「解体工事本体」では足場設置から解体、廃材搬出、整地まで実際に作業を行い、木造で約1〜2週間です。

Phase3の「完了後処理」では給水装置撤去や建物滅失登記など約1週間〜を要し、これらが完了して初めて土地が次の用途に使える状態になります。

構造別の標準工期一覧【福岡市での実例ベース】

建物の構造によって工期は変わります。木造住宅(30〜40坪)は契約から完了まで約1.5〜2ヶ月で実作業7〜10日、鉄骨造(50〜60坪)は約2〜2.5ヶ月で実作業10〜15日、RC造(60坪以上)は約2.5〜3ヶ月で実作業15〜20日が目安です。これらは敷地条件、建物規模、行政手続きの状況によって変動します。

工期に影響する主な要因

同じ規模でも条件次第で工期は変わります。建物の構造と延床面積、敷地の接道状況(道路幅4m未満だと大型重機が入れず工期1.5〜2倍)、アスベストや地中埋設物の有無(除去に+1〜2週間)、天候(梅雨・台風で+3〜5日)、近隣調整による作業時間制限などが影響します。

これらを事前に把握し現実的な工期設定をすることが重要です。費用の詳細については解体費用の完全ガイドをご覧ください。

ダイシン施工管理担当(1級土木施工管理技士)

福岡でもよく不発弾が見つかったというニュースを見ますが、ああいったケースが地中埋設物にあたり、工期が大きくずれてしまったりということがあります。

【Phase1】着工前の準備期間|契約から届出まで(約2〜3週間)

「契約してすぐ工事が始まる」と思われがちですが、実際には行政手続きや近隣挨拶で2〜3週間かかります。公共工事では着工前の準備段階が最も重視されます。

書類の不備、近隣説明の不足は、すべて工期遅延とトラブルの原因になるので、あらゆる面で細心の注意と準備が必要です。

業者選定と現地調査(契約前)

業者選定では複数社から相見積もりを取ることが基本です。見積書の内訳が明確か、工程表を提示できるか、有資格者がいるかを確認しましょう。

現地調査では、敷地の接道状況(重機が入れるか)、隣地との距離、地中埋設物の可能性、アスベスト含有の可能性、廃材の搬出ルートを確認します。一級土木施工管理技士の視点では、この段階で「危険予知」を行い、工事中のトラブルを事前に想定します。

解体工事の契約と工程表の確認

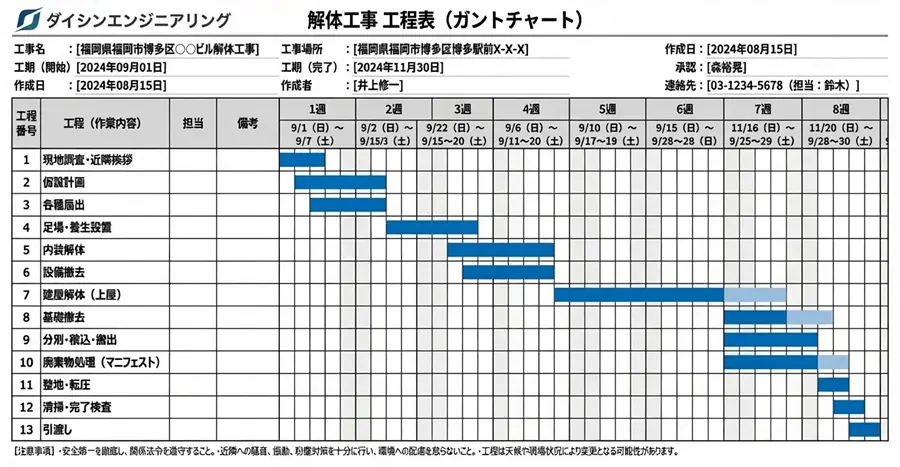

解体工事の全工程を可視化したガントチャート。足場設置から整地まで、日次スケジュールが記載された工程表のサンプル

契約書では工事範囲、工期、支払い条件、追加費用が発生する条件を必ず確認します。「一式」表記が多い見積もりは後から追加請求される可能性があるため注意が必要です。

工程表(ガントチャート)を最初に提示する業者を選ぶことが重要です。公共工事では工程表の提出が義務付けられており、各工程の日数と前後関係を明確にすることで遅延の原因と影響範囲を即座に把握できます。

民間工事で工程表を出さない業者が多い理由は、管理能力の不足か工期を曖昧にしておきたい意図があるためです。追加費用が発生する主なケースは、地中埋設物の発見、アスベスト含有建材の判明、想定外の基礎形状の3つです。

建設リサイクル法届出と事前手続き

延床面積80㎡以上の建物を解体する場合、建設リサイクル法に基づき都道府県への届出が義務です。福岡市の場合、届出先は福岡市環境局循環型社会推進課で、着工の7日前までに届け出る必要があります。届出を怠ると発注者と施工業者の両方に20万円以下の罰金が科されます。

ライフライン停止では、電気とガスは施主が各事業者に連絡して着工日の前日に停止します。水道は福岡市指定給水装置工事事業者による給水装置の撤去申請が必要で、道路下水道局への事前相談と申請書提出に約1週間かかります。

アスベスト事前調査は2023年10月から全解体工事で義務化されており、調査結果を労働基準監督署と自治体に報告します。2006年以前の建物では含有の可能性が高いため注意が必要です。

近隣挨拶と工事説明(着工1週間前)

近隣挨拶は着工の1週間前に行います。挨拶の範囲は両隣・道路向かい・裏の合計5〜7軒が基本です。工事説明では、工事期間、作業時間(通常8時〜17時)、騒音・振動が大きい日、緊急連絡先を必ず伝えます。

公共工事では近隣説明会の開催が義務付けられており、民間工事でも同じ姿勢で臨むことで工事中のクレームを大幅に減らせます。当社では可能な限り施主様にも同行をお願いし、「顔の見える関係」を作ることを重視しています。

ダイシン施工管理担当(1級土木施工管理技士)

ただ壊せば良いと思っている方も多いですが、実際の解体作業に入るまで、意外と多くの工程が必要です。
しかし、ここを怠ると後々トラブルに発展する可能性が高くなるため、優良業者はフェーズ1の工程をしっかりと行います。

【Phase2】解体工事本体の工程|日数別の作業内容【木造30〜40坪の目安】

ここからが「解体工事」の本番です。足場設置から廃材搬出まで、毎日何をしているのかを工程別に解説します。ダイシンでは公共工事と同じように日々の工程写真を撮影し、進捗を報告しています。

朝8時に現場が動き出し、17時に作業が終わるまで安全管理と品質管理を行います。

※以下は福岡市内の一般的な木造住宅(30〜40坪)を想定した標準的な工程です。建物規模・構造・敷地条件により前後します。鉄骨造は+2〜3日、RC造は+5〜7日が目安となります。

【1日目】足場・養生シートの設置

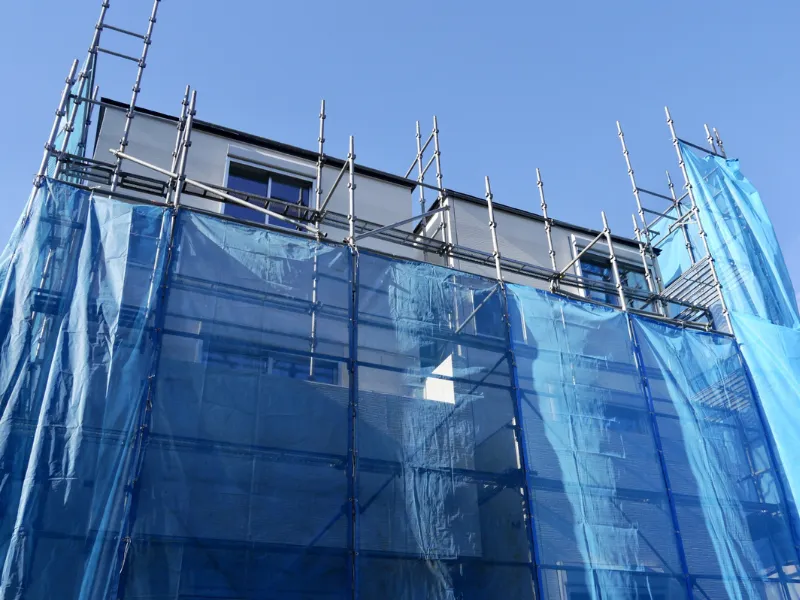

解体工事の開始前に住宅の周囲に設置された足場と、防音・防塵用の紺色の養生シート

解体工事の初日は、足場と養生シートの設置から始まります。「なぜ壊すのに足場が必要なの?」と疑問に思われますが、これは近隣への粉塵・飛散防止が目的です。

養生シートには遮音性能があり、解体時の騒音を軽減する効果もあります。住宅密集地では防音シートを二重に張ることでさらに騒音を抑えます。

公共工事では足場の安全基準が厳格に定められており、ダイシンでも同じ基準で足場を設置し作業員の安全を確保しています。この日の騒音レベルは中程度(金属音あり)で、作業時間は約4〜6時間です。

【2〜3日目】屋根・内装の解体(手壊し)

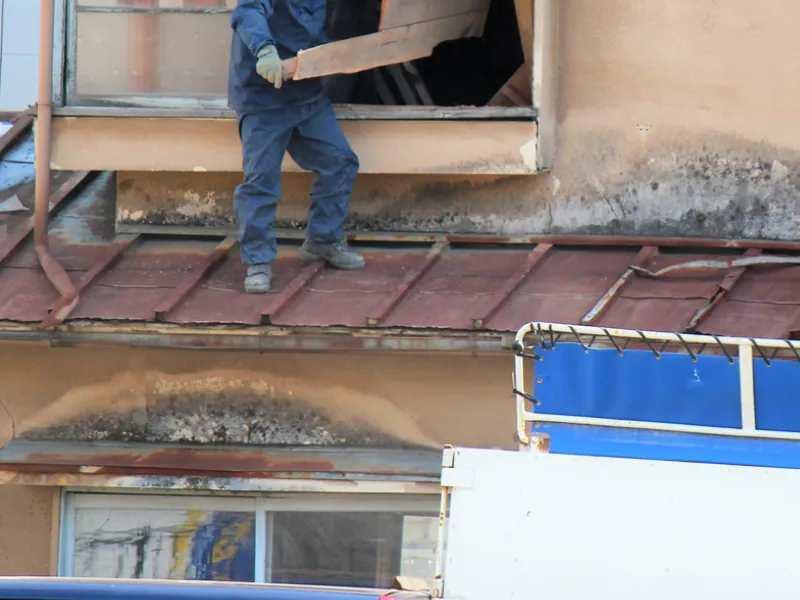

職人が手作業で瓦を一枚ずつ剥がしていく屋根の分別解体作業の様子

足場が完成したら建物本体の解体に入りますが、最初から重機で一気に壊すわけではありません。まずは手作業で屋根材や内装材を慎重に取り外します。

理由は、瓦・断熱材・建具・サッシなどを種類ごとに分別しながら解体するためです。建設リサイクル法では木材・コンクリート・金属など12品目に分別することが義務付けられています。

特にアスベスト含有建材は粉塵が飛散しないよう湿潤(水で濡らす)しながら慎重に取り外します。この段階では重機をほとんど使わないため騒音レベルは低〜中程度で、作業員3〜4名で丁寧に2〜3日かけて進めます。

【4〜6日目】重機による本体解体と廃材搬出

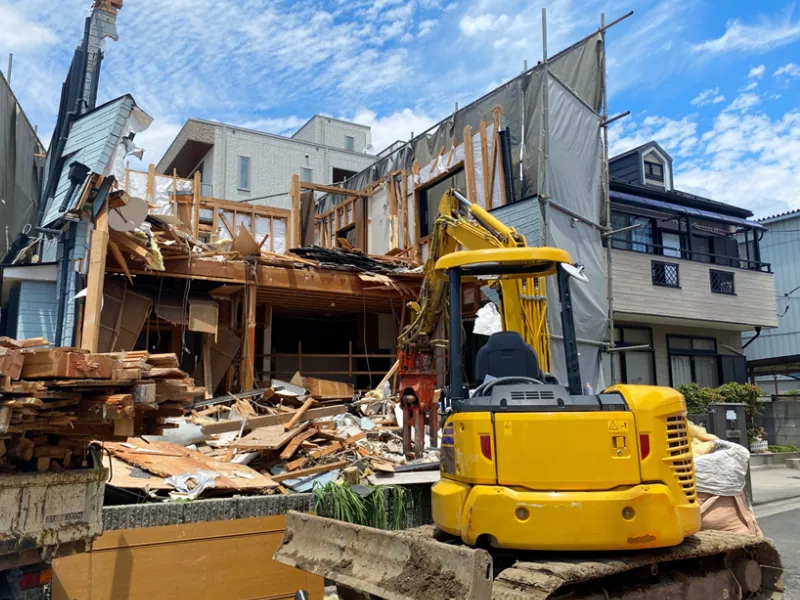

油圧ショベル(重機)を使用して住宅の基礎や構造体を慎重に解体する本体工事の様子

手壊しが終わるといよいよ重機の出番です。油圧ショベルに圧砕機を取り付け、建物の骨組みを解体していきます。この工程が解体工事のクライマックスであり、最も騒音・振動が大きくなる段階です。

木造住宅の場合、柱や梁を圧砕機で掴んで引き倒していきます。鉄骨造はカッター工法で切断、RC造は大型ブレーカーでコンクリートを破砕します。

近隣への配慮として、重機作業は9時〜16時に限定し、振動計を設置して基準値を超えていないか常時監視します。この日の騒音レベルは高く、近隣の方には事前に「この期間が最も音が大きくなります」と説明しています。木造は2〜3日、鉄骨造は3〜4日、RC造は5〜7日が標準的な作業日数です。

解体と並行して、廃材を建設リサイクル法に基づいて12品目に分別し、大型トラックで処分場に搬出します。ダイシンでは各廃材にマニフェスト(廃棄物管理票)を発行し、処分場での受け入れが完了したら写しを施主様に提出しています。

ダイシン施工管理担当(1級土木施工管理技士)

「ダイシンエンジニアリングでは、不法投棄のリスクからお客様を守るためにマニフェストを徹底しています」

【7〜8日目】基礎・地中埋設物の撤去

建物本体を解体した後は、基礎コンクリートの撤去に入ります。ここでよく発生するのが「想定外の発見」です。地中から浄化槽が出てきた、古い井戸があった、以前の建物の基礎が残っていた、産業廃棄物が埋まっていた、こうした地中埋設物は現地調査では分からず、実際に掘ってみて初めて判明します。

基礎コンクリートの破砕には大型ブレーカーを使います。住宅の基礎は地中50〜80cm程度まで埋まっており、これを完全に撤去しないと次の建築時に支障が出ます。基礎の撤去不足は土地の資産価値を下げる要因になります。

この工程でも騒音・振動は大きく、作業日数は木造で1〜2日、鉄骨・RC造で2〜3日が目安です。地中埋設物が発見された場合、撤去に+1〜3日、費用に+10〜50万円程度かかります。

【9〜10日目】整地・転圧と最終仕上げ

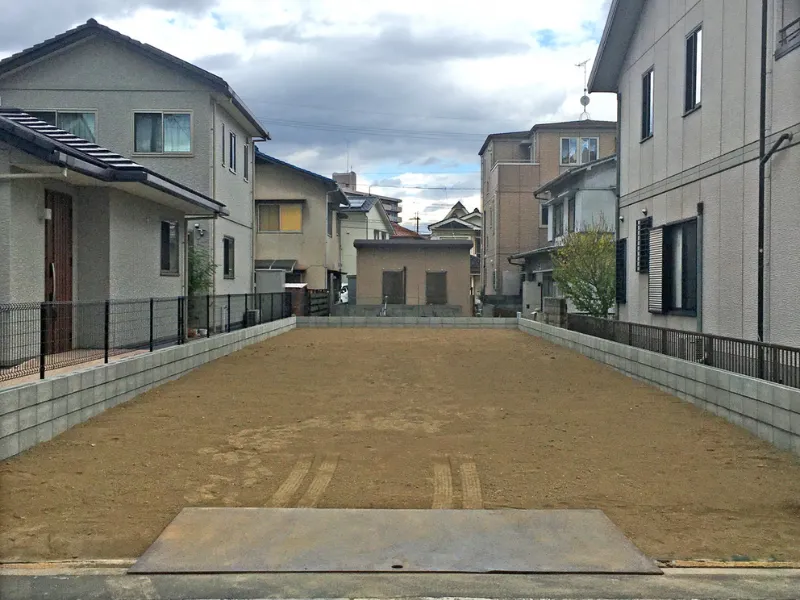

すべての解体工事と整地が完了し、更地となった住宅跡地。隣地境界や道路清掃まで整った状態

廃材を搬出し終えたら、最後に土地を平らに整地します。ショベルで土を平らにならし、転圧機(ランマーやプレート)を使って地面を締め固めます。転圧の目的は、地盤の不同沈下を防ぐことです。転圧が不十分だと、次に建物を建てる際に地盤が沈み、建物が傾く原因になります。

宅建士・FPの視点では、整地の状態が土地の売却価格に影響します。「すぐに建築可能な状態」に仕上げることで、買主の追加工事負担が減り、土地の評価が上がります。

整地が完了したら、養生シートと足場を撤去し、周辺道路の清掃を行います。すべての作業が完了したら、施主様に現場を確認

【Phase3】完了後の手続き|引き渡しまでの最終工程(約1週間〜)

解体が終わっても、まだ「完了」ではありません。給水装置の撤去申請、建物滅失登記まで含めて、初めて土地が「使える状態」になります。

また、当社ではその後の土地活用・相続対策まで見据えたアドバイスも含めて対応しております。

給水装置の撤去と閉栓手続き(福岡市指定工事店の役割)

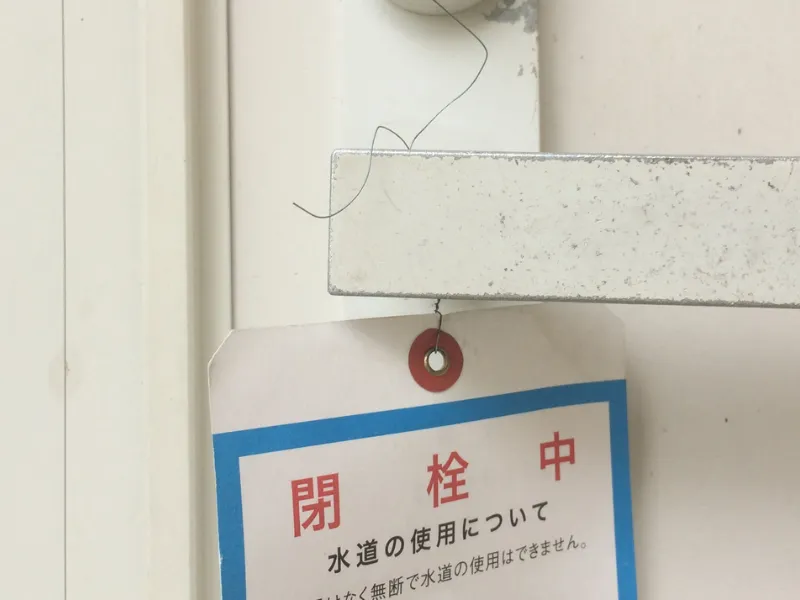

解体工事に伴い確実に閉栓された止水栓

解体工事が完了したら、道路下の給水管の撤去申請を行います。福岡市の場合、福岡市道路下水道局への届出が必要で、この手続きは福岡市指定給水装置工事事業者しか行えません。申請から承認まで約1週間かかるため、解体工事の完了予定日から逆算して手続きを進めます。

給水装置の撤去を怠ると、次に建物を建てる際に既存の給水管が支障となり、新設工事で追加費用が発生します。土地の資産価値を維持するためにも、解体時の給水撤去は必須の手続きです。

ダイシンでは解体工事と給水撤去をセットで行うことができるため、施主様が複数の業者とやり取りする手間が省けます。また、完了検査では自治体の検査を受けるケースがあり、施主様への工程写真・マニフェストの提出も公共工事並みの記録管理で行っています。

建物滅失登記(解体後1ヶ月以内に法務局へ申請)

解体工事が完了したら、1ヶ月以内に法務局へ建物滅失登記を申請する必要があります。この登記を怠ると、翌年の固定資産税が建物分も課税されてしまうため注意が必要です。

登記は土地家屋調査士に依頼するのが一般的で、費用は4〜6万円程度です。当社では信頼できる土地家屋調査士の紹介も可能です。

登記に必要な書類は、解体業者が発行する「解体証明書」「建物滅失証明書」「現場写真」などです。これらの書類は工事完了時に一式お渡しします。登記が完了すると、土地の登記簿謄本から建物の記載が消え、「更地」として正式に扱われるようになります。

更地の状態確認と土地活用の検討

建物滅失登記が完了したら、土地が「建築可能な状態」かを確認します。建築可能な状態とは、敷地が接道義務を満たしているか(幅員4m以上の道路に2m以上接している)、地盤が安定しているか、上下水道・ガス・電気が引き込める状態かを指します。古い建物を解体した場合、地盤調査や土壌調査が必要になるケースもあります。

宅建士・FPの視点では、解体後の土地活用は3つの選択肢があります。

売却する場合は、更地の方が買主が付きやすく、解体費用を売却価格に転嫁できる可能性があります。賃貸する場合は、駐車場や資材置き場としての活用が考えられます。

また、自己利用する場合は、新築や建て替えのタイミングを見極めることが重要です。相続税対策も含めて、総合的な資金計画を立てることをおすすめします。詳しくは無料相談でお気軽にお問い合わせください。

工期が延びる4つの理由と対策|工程管理のプロが解説

「予定より工事が長引いている…」という不安を感じる施主様は多くいらっしゃいます。一級土木施工管理技士として、工期遅延の原因と事前対策を正直に説明します。

公共工事では「工程管理の厳格さ」が最重要視され、民間工事でも同じ視点で管理すべきです。

①天候不良(雨・台風)による作業中断

雨天時は重機作業や廃材搬出を中止します。小雨なら養生内での手壊しは可能ですが、本格的な雨では作業が止まります。梅雨や台風シーズンは雨天中断が増えるため、工期に+3〜5日の余裕を見ておく必要があります。

また、工期延長時の追加費用は、契約条件によって異なるため事前確認が重要です。

②想定外の地中埋設物の発見

古井戸・浄化槽・廃棄物が地中から出てくると、撤去に追加日数と費用がかかります。浄化槽は内部の汚泥抜き取りと槽本体の撤去で+2〜3日、古井戸は埋め戻しまたは完全撤去で+1〜2日、追加費用の相場は10〜50万円程度です。

ただし、その辺りの地域に詳しく経験がある業者であれば、事前の地歴調査(過去の航空写真や登記情報の確認)で、ある程度は予測できます。

ダイシン施工管理担当(1級土木施工管理技士)

そんなの掘ってみないと分からないといった反応をする業者などは、リスクが高いので頼まないほうが無難です。
後々、高額な請求を受けるケースがあります。

③アスベスト含有建材の発覚

事前調査で「みなし含有」となった場合、除去工事が必要です。除去には専門業者による作業と作業完了後の測定が必要で、工期に+1〜2週間かかります。

費用は含有量や建材の種類によって50〜150万円程度です。自治体によっては除去費用の補助金制度があるため、福岡市の制度を確認することをおすすめします。

④近隣からのクレーム対応

騒音・振動の苦情が出た場合、工事時間の調整や防音シートの追加が必要になり、工期が延びます。事前の丁寧な近隣説明が最大の予防策です。

公共工事では近隣説明会の開催が義務で、民間工事でも同じ姿勢で臨むことで、クレームを大幅に減らせます。

解体工事中に施主がやるべきこと・確認すべきこと

「業者に任せておけば安心」ではなく、施主にも確認・判断が必要な場面があります。トラブルを未然に防ぐために、施主が押さえておくべきポイントを整理します。工事丸投げではなく「協働」の姿勢が、満足度の高い解体工事につながります。

契約前:見積書の内訳と工程表を必ず確認する

見積書で「一式」表記が多い場合は要注意です。追加費用が発生する条件を明記させ、相見積もりで比較する際は、金額だけでなく工事範囲の違いも確認しましょう。

工程表(ガントチャート)を最初に提示する業者を選ぶことが重要です。「工程表を出せない業者」は、管理能力の不足または工期を曖昧にしておきたい意図があるため避けるべきです。

各工程の日数と前後関係を理解し、遅延時の影響範囲を事前に把握しておきます。

工事中:進捗報告と工程写真の受け取り

週1回の進捗報告を業者に求めましょう。ダイシンでは日々の工程写真をLINEまたはメール等で共有し、「今日は何をしているか」を施主様が離れていても把握できるようにしています。

廃棄物の分別状況も写真で確認し、不明点はその都度質問することが大切です。公共工事と同じ記録管理を民間工事でも行うことで、透明性と信頼性を確保しています。

完了後:マニフェストと完了検査報告の受領

廃棄物が適正処理されたかを証明するマニフェスト(廃棄物管理票)の写しを必ず受け取ります。完了写真と図面も保管しておくと、次の建築時に役立ちます。支払いは完了確認後に行い、給水装置の撤去申請や建物滅失登記の書類が揃っているかを確認してから最終金を支払うようにしましょう。

福岡市での解体工事|地域特有の注意点と手続き

福岡市は指定給水工事店制度や、独自の廃棄物処理ルールがあります。地域の実情を知らない業者に依頼すると、手続き不備で工期が延びるリスクがあるので、その辺りについて地域密着の実務経験から解説します。

福岡市道路下水道局への給水装置撤去申請

道路下の給水管を撤去する場合、福岡市道路下水道局への申請が必要です。この手続きは福岡市指定給水装置工事事業者しか行えず、申請から承認まで約1週間かかります。

申請が必要なケースは、道路下に給水管が残っている場合で、建物の給水管を止めるだけでは不十分です。撤去を怠ると、次の建築時に既存管が支障となり追加費用が発生します。

当社は福岡市指定給水工事店として、解体工事と給水撤去を一括で行えるため、施主様の手間が省けるようになっております。

福岡市の建設リサイクル法届出窓口

延床面積80㎡以上の建物を解体する場合、福岡市環境局循環型社会推進課への届出が必要です。届出は着工の7日前までに行い、書類に不備があると受理されず着工が遅れます。

オンライン申請には対応していないため、窓口または郵送での提出となります。届出不備で工事が止まった事例もあるため、実績豊富な業者に依頼することをおすすめします。

福岡市の解体補助金・空き家対策支援制度(2025年度版)

福岡市では「老朽危険空き家等除却促進事業」として、一定の条件を満たす空き家の解体費用を補助しています。補助金額は解体費用の一部(上限あり)で、申請時期と工期の関係では、補助金決定後に着工する必要があるため注意が必要です。

基本的には解体後の土地活用まで見据えた資金計画を立て、補助金・相続税・固定資産税を総合的に考慮することをおすすめします。詳細は福岡市ホームページで最新情報を確認してください。

よくある質問|解体工事の流れと工期に関するQ&A

施主様からよく寄せられる質問をまとめました。一級土木施工管理技士・宅建士・FPの視点で回答します。

契約から解体完了まで、最短でどのくらいかかりますか?

福岡市内の木造住宅(30〜40坪)で最短1.5ヶ月です。実作業は7〜10日、残りは行政手続きや近隣調整の期間です。

雨の日も工事は進みますか?

小雨なら養生内での作業は可能ですが、重機作業や廃材搬出は中止します。梅雨時期は工期に+3〜5日の余裕が必要です。

工事中に追加費用が発生するのはどんな時ですか?

地中埋設物(浄化槽・古井戸)、アスベスト含有、想定外の基礎形状が主な原因です。事前調査で8割は回避できます。

解体後の土地、すぐに売却できますか?

建物滅失登記(1ヶ月以内)が完了すれば売却可能です。宅建士の視点で、測量・境界確定まで見据えた提案も可能です。

工事の進捗状況はどうやって確認できますか?

ダイシンエンジニアリングでは契約時に詳細工程表を提示し、毎日の工程写真をメールなどで共有します。公共工事と同じ記録管理です。

その他の疑問については解体工事FAQもご覧ください。

まとめ|解体工事を成功させる3つのポイント

解体工事の流れと工期について、全体像を把握していただけたと思います。最後に、トラブルなく・スムーズに工事を完了させるための重要ポイントを整理します。

①事前準備に時間をかける(契約前の調査・届出)

行政手続きの不備が最大の工期遅延原因です。建設リサイクル法の届出、ライフライン停止、近隣挨拶を丁寧に行うことで、工事中のトラブルを未然に防げます。福岡市指定給水工事店なら給水撤去もスムーズに対応できます。

②工程管理が徹底された業者を選ぶ(公共工事実績・有資格者)

工程表を最初に提示する業者を選びましょう。一級土木施工管理技士による日々の進捗管理、公共工事の厳格な基準を民間工事にも適用することで、安心・安全な工事が実現します。ダイシンでは契約時に詳細工程表を提示し、工程写真で進捗を共有しています。

③完了後の土地活用まで見据える(宅建士・FP視点)

解体は「終わり」ではなく「次の始まり」です。売却・賃貸・新築、それぞれの最適解を、宅建士・FPの視点で提案します。相続税・固定資産税まで含めた総合的なアドバイスが可能です。

ご質問・お問い合わせ

現地調査・お見積りのご相談は、お気軽にお問い合わせください。
専門スタッフが内容を丁寧にお伺いし、ご状況やご希望に合わせて最適なご提案をいたします。
「まずは話だけ聞きたい」という方も歓迎です。
営業時間:平日 8:00〜17:00

ダイシンエンジニアリングは、公共工事で培った工程管理力と、福岡市指定給水工事店としての地域密着の実績で、安心・安全な解体工事を提供します。一級土木施工管理技士・宅建士・FPなど多角的の視点から、解体後の土地活用まで総合的にサポートいたします。

Share

記事監修者

森 裕晃のアバター 森 裕晃 代表取締役 / 一級土木施工管理技士

株式会社ダイシンエンジニアリング代表取締役。一級土木施工管理技士、給水装置工事主任技術者。福岡県内での公共工事および民間工事(解体・造成・外構)の現場指揮を20年以上務める。現場の安全管理と品質向上を第一に掲げ、地域に根ざしたインフラ整備に尽力している。

目次
