新築住宅で水道を使うには、道路下の配水管から敷地内まで給水管を引き込む工事が必須です。引き込み済みかどうかで費用が数十万円変わり、土地によっては配水管が敷地から離れた位置にあり想定外のコストが発生することもあります。
この記事では、福岡市指定給水装置工事店として長年の実績を持つダイシンエンジニアリングが、一級土木施工管理技士の視点で給水管引き込み工事の基礎知識を解説します。
なぜ新築・建て替えで必要になるのか、給水装置工事との違いと構造、工事の流れ、注意すべきポイントまで、家を建てる前に知っておくべき情報を網羅しています。

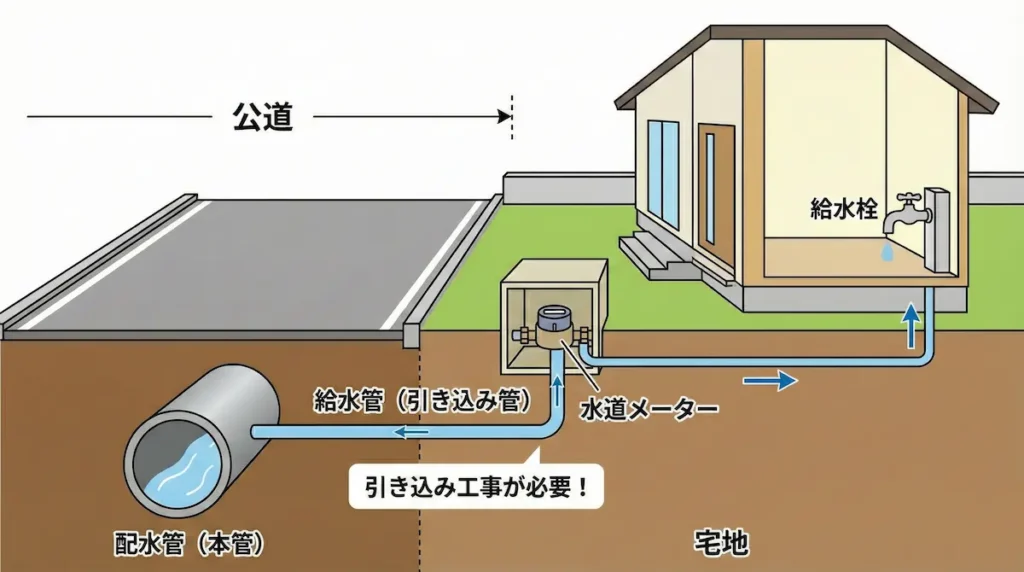

なぜ?新築・建て替えで給水管引き込み工事が必要なのか

新築・建て替えにおいて給水管引き込み工事が必要な理由は、「道路下の配水管と敷地内は別物」という水道設備の構造にあります。この前提を理解しておくと、土地購入時の判断や業者への確認もスムーズになります。
道路下の配水管と敷地内をつなぐ唯一の手段
水道水は道路下に埋設された配水管から各家庭へ供給されていますが、配水管はあくまで公道部分に通る公共の水道管であり、個人の敷地内まで直接つながっているわけではありません。
給水管引き込み工事は、この配水管から分岐して敷地内のメーター位置まで給水管を新設する工事です。道路下の配水管と敷地内をつなぐ唯一の手段が、この引き込み工事です。
新築住宅では当然ながら敷地内に給水管は存在しません。配水管から分岐して給水管を引き込まなければ水道を使うことができないため、建築確認申請や住宅ローンの実行条件として給水設備の整備が求められる場合もあり、引き込み工事は新築計画の初期段階で必ず必要になります。
既設給水管があっても引き直しが必要なケース
建て替えの場合、既存の建物に給水管が接続されていても、そのまま使えるとは限りません。以下のいずれかに該当する場合、引き込み工事のやり直しが必要です。
- 老朽化:築30年以上経過した鉛管や鋼管は腐食・漏水のリスクが高い
- 口径不足:既設がφ13mmで、3階建て住宅や同時使用水栓数が多い場合はφ20mm以上への増径が必要
- 配管ルートの問題:新築プランで既設管のルートが使えない場合
特に注意が必要なのは築年数が古い住宅の建て替えです。かつて使われていた鉛管や亜鉛メッキ鋼管は、現在の水道法に基づく基準では推奨されていません。水質悪化や漏水のリスクがあるため、建て替えを機に配水用ポリエチレン管などの新しい材質へ交換することを推奨します。
また、増築や3階建て化によって必要な水量が増える場合、既設の口径では水圧不足になる可能性があります。口径変更には福岡市への加入金差額の納付も伴うため、計画段階で確認しておくことが重要です。
土地購入時に「引き込み済み」かどうかで費用が変わる
新築用の土地を購入する際、最も見落とされやすいのが「給水管が引き込み済みかどうか」という点です。分譲地であっても、すべての区画に給水管が引き込まれているとは限りません。
引き込み済みの土地であれば既設の給水管を利用できるため、引き込み工事費用(30〜50万円程度)と福岡市への加入金(φ20mmで77,000円)が不要、または改造費用のみで済みます。未施工の土地ではこれらの費用が新たに発生します。
土地契約前に確認すべき3点は次のとおりです。
- 配水管の位置:敷地からの距離を確認
- 既設給水管の有無と状態:口径・材質・築年数を確認
- メーターボックスの設置状況:引き込み済みの証
不動産広告で「上下水道あり」と記載されていても、それは「道路下に配水管がある」という意味であって、「敷地内まで引き込み済み」とは限りません。土地契約前に福岡市指定給水装置工事店へ現地調査を依頼することで、こうした思い込みによるトラブルを避けられます。
給水管引き込み工事とは?給水装置工事との違い
給水管引き込み工事と給水装置工事は、工事の範囲と目的が異なります。この違いを正確に理解しておくと、見積書の確認や工事の発注判断がスムーズになります。ここでは両者の定義と公道・宅地の所有区分を整理します。
給水管引き込み工事の定義
配水管に分岐器具(サドル分水栓)を取り付け、敷地境界付近のメーター位置まで給水管を新設する工事です。工事前には福岡市水道局への設計審査申請、完了後には完成検査が必須であり、福岡市指定給水装置工事店のみが施工できます。
福岡市水道給水条例では、この工事は「給水装置の新設工事」の一部として位置づけられています。止水栓とメーターボックスの設置までが工事範囲に含まれ、この工事によって福岡市の配水管から個人の敷地へ水道水を供給する経路が確保されます。
給水装置工事との違い
給水装置工事は、配水管の取付口から蛇口(給水栓)まで、水道水が通る経路全体を対象とした工事の総称です。一方、給水管引き込み工事はその中の「配水管から敷地境界(メーター位置)まで」の部分工事を指します。
給水装置工事の中に給水管引き込み工事が含まれており、両者は包含関係にあります。
- 給水装置工事の範囲
- 配水管への分岐接続、給水管の敷設(道路部分から敷地内)、メーター設置、敷地内配管工事、蛇口・給湯器などへの接続
- 給水管引き込み工事の範囲
- 配水管への分岐接続、給水管の敷設(道路部分から敷地境界)、メーター設置
新築住宅を建てる場合、通常は「給水装置工事一式」として引き込み工事から敷地内配管、各水栓への接続まですべてを含めて施工されます。
ただし、見積書や契約書では「引き込み工事費」と「敷地内配管工事費」が分けて記載される場合もあるため、どこまでが工事範囲に含まれているかを必ず確認してください。
公道部分と宅地部分の区分
給水管引き込み工事を理解する上で重要なのが「公道部分」と「宅地部分」の区分です。この区分は、水道設備の所有者と維持管理責任の境界を明確にするものです。
福岡市では、水道メーターの位置が公道部分と宅地部分の境界とされています。メーターより道路側(配水管・水道本管)は福岡市水道局の所有・管理、メーターより宅内側(給水管・給水栓・メーターボックス)は個人の所有・管理となります。
将来的に修繕が必要になった際、「どちらに連絡すべきか・誰が費用を負担するか」の判断基準になるため、この境界をしっかり把握しておいてください。

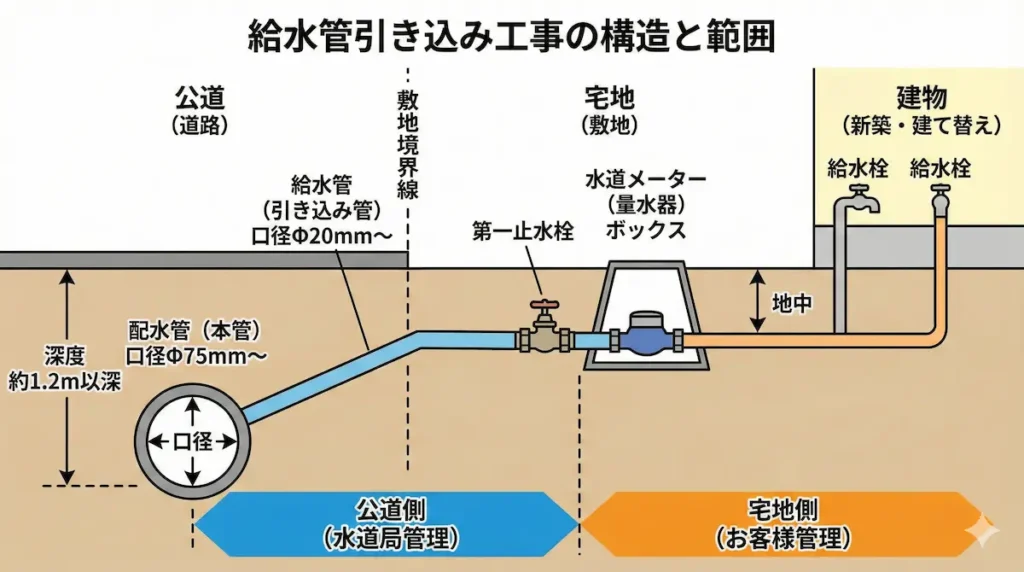

給水管引き込み工事の構造と範囲【図解】
給水管引き込み工事の構造を正確に理解することで、見積書の内容や工事の必要性を判断しやすくなります。ここでは配水管から敷地境界までの構成要素、所有区分、引き込み管の口径選定について解説します。
配水管から敷地境界までの構造

給水管引き込み工事は以下の構成要素で成り立っています。それぞれの役割を理解することで、工事の全体像が見えてきます。
- 配水管:道路下に埋設されている福岡市の水道本管(通常φ75mm〜φ150mm以上)
- 分岐部(サドル分水栓):配水管から給水管を分岐させるための器具
- 給水管:配水管から敷地境界まで引き込む水道管(配水用ポリエチレン管など)
- 止水栓:給水管の途中に設置され、水の流れを止めるための弁
- メーターボックス:水道メーターを収納する地中ボックス(通常は敷地境界付近に設置)
- 水道メーター:使用水量を計測する機器(福岡市の所有物)
配水管への分岐は、既設の配水管にサドル分水栓を取り付け、そこから給水管を接続します。この分岐作業は、配水管内の水圧を維持したまま行う「不断水工法」が一般的です。
ただし、配水管の老朽化状態や工事条件によっては一時的な断水が必要な場合もあり、その際は福岡市への断水費(19,800円)が発生します。
給水管の材質は現在、耐久性と施工性に優れた配水用ポリエチレン管が主流であり、かつての鉛管や亜鉛メッキ鋼管は腐食・水質悪化のリスクがあるため現在は使用されていません。
所有区分と維持管理責任
給水設備の所有区分と維持管理責任は、配水管と給水管で明確に分かれています。この区分を理解しておくと、将来的な修繕費用の負担者を正確に判断できます。
道路下の配水管は福岡市の所有物であり、維持管理・更新はすべて福岡市水道局が行います。配水管の漏水や破損が発生した場合の修繕費用は福岡市の負担となり、個人が費用を負担することはありません。
配水管から分岐した給水管は、分岐点から先がすべて個人の所有物となります。維持管理責任も個人にあり、漏水や老朽化による修繕・交換費用は所有者が負担します。
道路部分を通る給水管についても同様で、道路下を通る区間で漏水が発生した場合には道路掘削費用も含めた修理費用が所有者負担となります。
水道メーター本体は福岡市の所有物ですが、メーターボックスや設置場所の維持管理は所有者の責任です。メーターボックスの蓋が破損した場合や地盤沈下でボックスが傾いた場合などの修理費用は原則として所有者負担となります。なお、メーター本体の故障や検定期限切れによる交換は福岡市の負担で行われます。
引き込み管の口径選定
給水管の口径は、必要な水量や建物の規模に応じて適切に選定する必要があります。口径が小さすぎると水圧不足・水量不足が生じ、大きすぎると加入金が無駄に増加します。福岡市の一般的な戸建て住宅では、以下の口径が使用されます。
| 口径 | 適用例 | 水道加入金(福岡市) |
|---|---|---|
| φ13mm | 単身世帯、小規模住宅 | 33,000円 |
| φ20mm | 一般的な戸建て住宅(2〜4人世帯) | 77,000円 |
| φ25mm | 3階建て住宅、大家族、同時使用水栓数が多い世帯 | 165,000円 |
口径選定の判断基準は、世帯人数、建物の階数、同時使用水栓数(キッチン・浴室・トイレ・洗面・洗濯機など)です。2階建て4人家族であればφ20mmが標準的ですが、3階建て住宅や浴室が2箇所ある場合はφ25mmへの増径を検討する必要があります。
φ20mmとφ25mmでは加入金に88,000円の差額が生じます。過剰な口径を選ぶと不要なコストが発生し、逆に口径が不足していると2階で水圧が落ちたり複数の水栓を同時使用すると水量が減ったりする問題が起きます。
後から口径を変更する場合は配水管からの引き直し工事が必要になるため、計画段階での適切な口径選定が重要です。
給水管引き込み工事の流れと工期

給水管引き込み工事は、事前調査から完成検査まで複数の段階を経て進められます。申請期間を含めると全体で3週間〜1ヶ月程度かかるため、新築計画のスケジュールに早めに組み込む必要があります。ここでは福岡市での標準的な工事の流れと各段階の期間を解説します。
事前調査・計画
工事の第一段階は現地調査と工事計画の立案です。この段階での調査が不十分だと後から想定外の追加費用が発生するリスクがあり、最も重要なプロセスといえます。
まず配水管の位置を正確に把握します。福岡市水道局は道路下に埋設された配水管の位置や口径・埋設年度を記録した「水道管管理図」の閲覧サービスを提供しています。
福岡市指定給水装置工事店はこの管理図をもとに配水管の位置を確認し、敷地からの距離と分岐可能な位置を判断します。
次に、敷地の地盤状況、既設の埋設物(ガス管・下水管・電気ケーブルなど)の有無、道路の舗装状況を調査します。これらの結果をもとに、給水管の口径・配管ルート・メーター設置位置を決定します。
福岡市への申請手続き
工事計画が確定したら、福岡市水道局への申請手続きに入ります。この手続きは福岡市指定給水装置工事店のみが行うことができます。
設計審査申請では、給水装置の設計図書・配管ルート図・使用材料リストを福岡市水道局へ提出します。福岡市水道局は提出された設計が水道法や福岡市の基準に適合しているかを審査します。
- 設計審査期間:3〜7営業日程度
- 道路占用許可(道路掘削が必要な場合):1〜2週間程度
- 複雑な配管計画や大口径の申請:審査期間が延びる場合あり
道路を掘削する場合は、道路管理者への道路占用許可申請も並行して行います。市道は福岡市道路管理課、県道は福岡県、国道は国土交通省への申請が必要です。
設計審査と道路占用許可が下りてから、初めて施工に着手できます。この申請期間を考慮せずに工期を計画すると着工が遅れるため、新築計画全体のスケジュールに組み込んでおく必要があります。
施工作業
申請手続きが完了したら、実際の施工作業に入ります。施工は道路掘削、配水管への分岐接続、給水管の敷設、止水栓・メーターボックスの設置、埋戻し・転圧、舗装復旧(道路掘削を行った場合)の順序で進みます。
施工日数は現場条件によって異なりますが、通常は2〜5日程度です。道路掘削がない場合や配管延長が短い場合は2〜3日で完了することもあります。一方、道路掘削が必要な場合や配水管からの距離が長い場合、既設埋設物との干渉がある場合は1週間程度かかることもあります。
天候不良(雨天時は掘削・埋戻し作業が困難)や想定外の埋設物が見つかった場合は工期が延びる可能性があります。交通量の多い道路では交通誘導員の配置や作業時間帯の制限があるため、施工日数が増えるということを認識しておかなければなりません。
完成検査・給水開始
施工が完了したら、福岡市水道局による完成検査を受けます。設計図書通りに施工されているか、使用材料が基準に適合しているか、接続部に漏水がないかなどを確認します。
完成検査では水圧試験が行われます。給水管に一定の水圧をかけた状態で数分間保持し、圧力低下や漏水がないことを確認します。この試験に合格しなければ給水開始の承認が下りません。
- 検査内容
- 設計図書との照合、材料確認、水圧試験
- 検査から給水開始まで
- 通常1〜3日程度
- 不備が見つかった場合
- 是正工事後に再検査(追加費用が発生する可能性あり)
検査に合格すると福岡市から給水開始の承認が出され、水道メーターが設置されます。全体の工期は、申請手続き(1〜2週間)+施工作業(2日〜1週間)+完成検査(1〜3日)を合わせて、おおむね3週間〜1ヶ月程度を見込んでおきましょう。
給水管引き込み工事で注意すべきポイント

給水管引き込み工事では、事前に知っておかないと費用や工期に大きな影響が出るポイントがあります。ここでは現場で実際に起きやすい注意事項を4つ解説します。
福岡市指定給水装置工事店への依頼は必須
給水管引き込み工事を施工できるのは福岡市指定給水装置工事店のみです。福岡市の指定を受けていない業者が給水装置工事を行うことは、水道法第16条の2に違反する違法行為にあたります。
無指定業者は福岡市への申請手続きができないため、設計審査料や工事検査料を見積に含める必要がありません。その結果、見積金額が安く見えますが、工事完了後に申請できなかったことが判明し、別途指定工事店に申請を依頼する費用が発生します。
最悪の場合、福岡市から工事のやり直しを命じられ、二重の費用負担が発生した上に工事期間も大幅に延びます。業者選定の際は必ず福岡市指定給水装置工事店であることを確認してください。福岡市水道局のウェブサイトで指定工事店の一覧を確認できます。
配水管が敷地から遠い場合の費用増【失敗例あり】
配水管から敷地境界までの距離が長いほど配管延長が増え、材料費と労務費が増加します。配管1mあたり1.5〜2万円程度の工事費がかかるため、距離が10mの場合と30mの場合では工事費だけで30〜40万円の差が生じます。
福岡市内でも、区画整理された新興住宅地と比べて古い住宅街や郊外エリアでは配水管が敷地から離れた位置にあるケースが多く、距離による費用増加に注意が必要です。
- 配水管の位置確認:土地購入前に福岡市水道局の水道管管理図を確認
- 距離の影響:配管1mあたり1.5〜2万円程度の工事費が発生
- 失敗例:配水管が敷地から30m以上離れており、想定外の追加費用が数十万円発生したケース
不動産広告の「上下水道あり」という表記だけでは配水管の位置は判断できません。敷地から何メートル離れているのか具体的な距離を確認することが、費用の見通しを立てる上で不可欠です。
道路掘削・舗装復旧が必要な場合
アスファルトやコンクリートで舗装された道路を掘削する場合、舗装の切断・掘削・埋戻し・復旧作業が必要になり工事費用が大幅に増加します。舗装復旧費用は掘削面積や舗装の種類によって異なりますが、一般的に10〜30万円程度が追加で発生します。
砂利道や未舗装の私道であれば舗装復旧費用は不要ですが、公道のアスファルト舗装道路では避けられない費用です。福岡市内の住宅密集地ではほとんどの道路が舗装されているため、この費用を見込んでおく必要があります。
国道や県道など国・県が管理する道路で工事を行う場合は、道路管理者への占用申請手数料(5,060円)が発生します。交通量の多い幹線道路では安全確保のために交通誘導員の配置が義務付けられるため、1日あたり1.5〜2万円程度の人件費が必要になります。
工事が複数日にわたる場合は人数×日数分の費用が加算されますので、依頼主も把握しておくべき部分になります。
既設埋設物との干渉
敷地内や道路下に既設のガス管・下水管・電気ケーブルなどの埋設物が多い場合、それらとの干渉を避けながら慎重に施工する必要があり、工事の難易度と工期が増加します。場合によっては配管ルートを変更したり、他の埋設物を一時的に移設する追加作業が発生することもあります。
福岡市内の住宅密集地や過去に何度も増改築が行われた敷地では、地中の埋設物配置が複雑になっているケースが多く、事前の現地調査で埋設物の位置を正確に把握することが重要です。
予想外の埋設物が見つかった場合に追加費用が発生する可能性があるため、見積段階で「埋設物調査費」や「予備費」が計上されているかを確認してください。現地調査で埋設物のリスクを事前に説明し、追加費用が発生する可能性がある場合はその旨を明示する業者が信頼できる業者の判断基準になります。
よくある質問(FAQ)
給水管引き込み工事についてよく寄せられる質問とその回答をまとめました。
- 給水管引き込み工事は誰がやるのですか?
-
福岡市指定給水装置工事店のみが施工できます。指定を受けていない業者が工事を行うことは水道法違反となり、福岡市への申請手続きもできません。業者選定の際は、必ず福岡市の指定を受けているかを確認してください。福岡市水道局のウェブサイトで指定工事店の一覧を確認できます。
- 引き込み工事をしないと水道は使えませんか?
-
新築住宅では使えません。道路下の配水管から敷地内へ給水管を引き込まなければ水道水を供給することができないため、引き込み工事は必須です。建て替えの場合は、既設給水管が健全で口径も十分であれば引き直しは不要な場合もありますが、築30年以上経過した鉛管や鋼管は交換が推奨されます。
- 土地購入時、引き込み済みかどうか確認する方法は?
-
敷地境界付近にメーターボックスがあるかを確認してください。メーターボックスがあれば引き込み済みの可能性が高いです。ただし、既設管の口径・材質・老朽化状態も重要なため、福岡市指定給水装置工事店に現地調査を依頼することを推奨します。
- 引き込み工事の費用はいくらですか?
-
工事費は30〜50万円程度が相場ですが、配水管からの距離や道路条件によって変動します。これに加えて、福岡市への手数料(設計審査料5,300円+工事検査料2,600円)と水道加入金(φ20mmで77,000円)が必要です。詳しい費用相場については、「水道工事(給水)費用相場」で解説しています。
- 工事期間中、水道は使えませんか?
-
新築の場合、引き込み工事完了まで敷地内に給水設備がないため水道は使えません。建て替えの場合、既設給水管を残したまま新規引き込みを行うことで工事期間中も水道を使える場合があります。ただし、既設管の撤去や配水管の断水作業が必要な場合は一時的に断水する可能性があります。具体的なスケジュールは施工業者に確認してください。
その他の疑問点や具体的な現場条件についてのご相談は、福岡市指定給水装置工事店であるダイシンエンジニアリングまでお気軽にお問い合わせください。
まとめ:給水管引き込み工事は新築・建て替えの第一歩
給水管引き込み工事は、道路下の配水管から敷地内へ水道管を引き込む工事であり、新築住宅では必須の工事です。建て替えの場合でも、既設管の老朽化や口径不足があれば引き直しが必要になります。
この工事は福岡市指定給水装置工事店のみが施工できる法的要件があり、無指定業者への依頼は違法工事となるリスクがあります。配水管からの距離や道路条件によって費用が大きく変動するため、土地購入前の事前調査が重要です。
工事の流れは事前調査・計画、福岡市への申請手続き、施工作業、完成検査・給水開始という順序で進み、全体で3週間〜1ヶ月程度の期間を要します。特に申請手続きには1〜2週間かかるため、新築計画全体のスケジュールに組み込んでおく必要があります。
給水管引き込み工事を理解した上で、次に知っておくべきは具体的な手続きの流れと費用の詳細です。
- 手続きの詳細:福岡市の水道工事手続き・申請
- 費用相場:福岡市の水道工事費用相場
ダイシンエンジニアリングは、福岡市指定給水装置工事店として、一級土木施工管理技士による現地調査から施工、完成検査まで一貫して対応しています。給水管引き込み工事に関するご相談は、お気軽にお問い合わせください。
