福岡市の給水引込工事とは|宅地造成と水道引き込みの費用・流れ

宅地造成を進める際、給水引込工事を後回しにすると造成後に再掘削が必要になり、費用が数十万円単位で増加するケースがあります。

福岡市では、道路の配水管から敷地内に水道を引き込む工事を「給水装置工事」と呼び、福岡市水道局が認定した指定給水装置工事事業者しか施工できません。つまり、造成業者と給水業者が別会社の場合、工程調整の失敗が直接コスト増につながります。

この記事では、宅地造成と給水引込工事を一体で進めるための費用・工程・手続きを、土木施工管理技士の視点で解説します。土地購入前の本管確認から、造成完了後の開栓までの全体像を把握することで、無駄なコストと工期の遅延を防ぐことができます。

目次

給水引込工事とは|道路の水道本管から宅地に水を引く工事

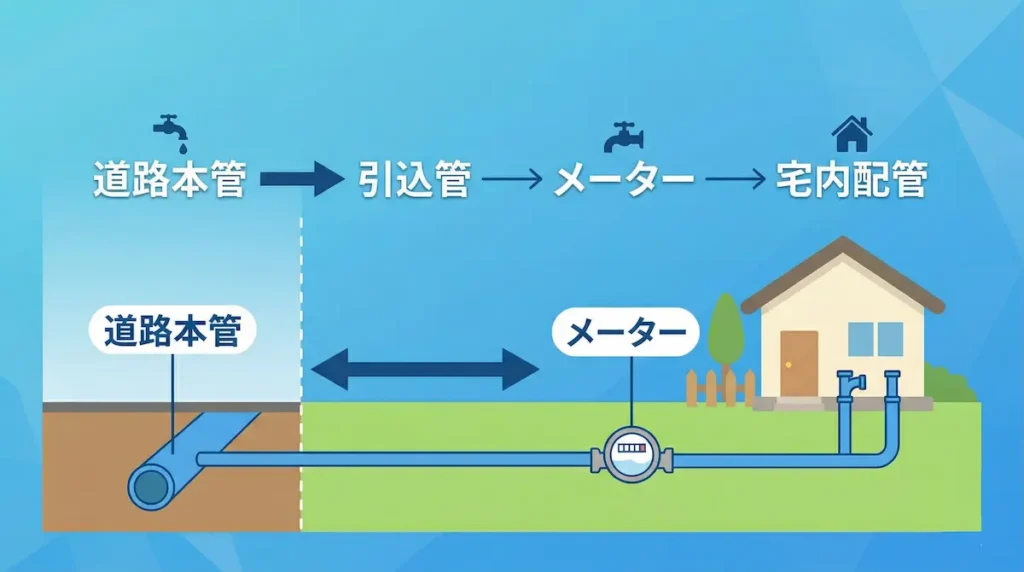

福岡市の給水引込工事の仕組み|道路の水道本管から宅地内配管までの構造図

給水引込工事とは、道路下に埋設された水道本管(配水管)から分岐し、敷地内に給水管を新設する工事です。水道のない土地に建物を建てる場合、必ず必要になる工事であり、造成工事と最も連動させるべき工程です。

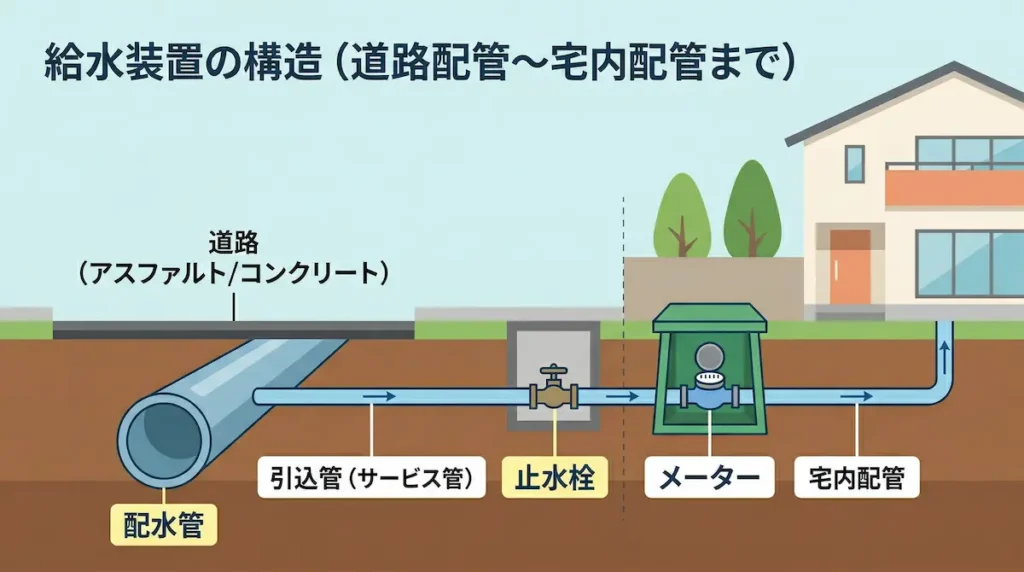

給水装置の構造(道路配水管〜宅内配管まで)

給水装置の構造図|配水管・引込管・止水栓・水道メーターの位置関係

給水装置とは、水道本管から分岐して建物内に水を供給するための設備一式を指します。福岡市水道局の定義では、給水管・止水栓・水道メーター・宅内配管などが該当し、メーターより手前(道路側)は福岡市水道局の管理設備、メーターから先は建物所有者の財産となります。

つまり、給水引込工事の費用負担は「道路掘削から敷地内メーター設置まで」が施主負担の範囲です。

給水装置は以下の5段階の構造で成り立っています。

  • 道路配水管(福岡市水道局が管理)
  • 分水栓・サドル分水栓(本管への割り込み接続)
  • 給水管引込(道路から敷地境界まで)← 距離によって費用が最も変動する区間
  • メーターボックス(敷地境界付近に設置)
  • 宅内配管(メーターから建物まで)

この構造を把握しておくことで、「なぜ道路から敷地境界までの距離で費用が変わるのか」「どの区間が誰の負担なのか」が明確になります。

給水引込が必要になるケース

給水引込工事が必要になるのは、主に以下の3つの状況です。

  • 更地・農地転用後の新規造成(引き込み管がゼロの状態)
  • 分筆した土地への新規引き込み(隣地の引き込みは流用不可)
  • 建て替えで既存管が老朽化または口径不足の場合

宅地造成を伴う新規分譲・個人建築の場合は、ほぼ確実に給水引込工事が発生します。「既存の引き込みがあるから大丈夫」と判断する前に、管の布設年数と口径を現地で確認することが必要です。

ダイシン施工管理担当(1級土木施工管理技士)

「隣の土地から水道を分けてもらえばいい」などと考えていませんか?給水装置は各敷地ごとに独立して引き込む必要があり、他の敷地の給水管を流用することは福岡市はもちろん、水道局の規定上、認められていません。

給水引込工事の費用相場|水道引き込み費用の目安と内訳

給水引込工事の費用は「工事費・水道加入金・申請手数料」の3つで構成されます。この3つを合算した総額が施主の実質負担額であり、見積書に工事費しか記載されていない場合は加入金・手数料が別途発生する点に注意が必要です。

基本費用の内訳(工事費・加入金・手数料)

給水引込工事の施工現場|道路掘削と配管作業の様子

給水引込工事の費用は、以下の3区分で構成されます。

給水引込工事の総額=「①工事費+②水道加入金+③申請手数料」それぞれの内訳を解説していくので是非把握しておいてください。

工事費(変動費)

道路掘削・給水管敷設・メーターボックス設置・舗装復旧などの施工費用です。 敷地条件・距離・口径によって変動します。

水道加入金(固定費)

新たに水道を使用する際に、福岡市水道局へ納付する費用です。 口径ごとに金額が定められています。

  • φ13mm:33,000円(税込)
  • φ20mm:77,000円(税込)
  • φ25mm:165,000円(税込)

住宅用途では13mmまたは20mmが一般的です。将来的な使用人数・給湯器の台数を踏まえた口径選定が、長期的なコスト管理につながります。

申請手数料(固定費)

福岡市水道局への申請・審査・検査にかかる費用です。

  • 設計審査料:5,300円(非課税)
  • 工事検査料:2,600円(非課税)
  • 道路占用申請手数料:5,060円(税込)※公道掘削が伴う場合

距離・口径による費用変動

水道引き込み距離による費用差|本管から宅地までの距離が長いケース

給水引込工事の費用が最も変動するのは、道路の水道本管から敷地境界までの距離です。距離が長くなるほど掘削・配管・舗装復旧の費用が加算されます。

距離別の工事費目安は以下のとおりです。

  • 本管〜敷地境界が5m以内:20〜35万円程度
  • 本管〜敷地境界が5〜15m:35〜60万円程度
  • 本管〜敷地境界が15m超:60〜100万円程度以上

※上記は工事費のみの目安です。水道加入金・申請手数料は別途発生します。現地調査なしで確定することはできないため、必ず内訳明細付きの見積もりを取得してください。

また、前面道路の状況によっても費用は変わります。

  • 幹線道路沿い(博多区・中央区):交通規制を伴う掘削で費用増
  • 細街路(南区・早良区・西区の住宅地):重機搬入困難で手掘り作業が増加
  • 水道本管が道路反対側にある場合:横断掘削が必要で費用が大幅増
ダイシン施工管理担当(1級土木施工管理技士)

「見積書に30万円と書いてあったのに、最終的に60万円になった」というトラブルの多くは、加入金・道路復旧費・申請費が見積書に含まれていないことが原因です。見積りを依頼した際は内訳まで必ず確認してください。

造成工事と同時施工した場合のコストメリット

宅地造成工事と給水引込工事を同時に施工すると、費用と工期の両面でメリットが生まれます。

造成工事では地盤の掘削・整地・土留めなどで地面を大きく動かします。このタイミングで給水管の敷設も同時に行うことで、給水工事単独では必要になる「再掘削・再舗装」の費用が不要になります。

同時施工によるコストメリットの目安は以下のとおりです。

  • 再掘削費用の削減:5〜15万円程度
  • 舗装復旧費用の削減:3〜10万円程度
  • 工期短縮による仮設費削減:状況による

造成と給水を別発注・別工程で進めた場合、造成完了後に改めて地面を掘り返す「二度掘り」が発生します。二度掘りの具体的なリスクや失敗事例は、後のよくある失敗と回避策で解説します。

給水引込工事の費用詳細については「福岡市の水道工事(給水工事)費用相場」をご覧ください。

宅地造成と給水引込は同時にできる?工程とコストの関係

宅地造成と給水引込工事の同時施工|掘削と配管を一体で行う現場

宅地造成と給水引込工事は、同時施工が可能です。さらに言えば、造成工事のタイミングで給水工事を組み込まないと、後から大きなコストが発生するリスクがあります。造成計画の段階で給水引込の工程を組み込むことが、費用と工期の両面で最も合理的な選択です。

同時施工が可能な条件と工程の関係

宅地造成工事は、大まかに以下の工程で進みます。

  • 測量・地盤調査
  • 造成計画・行政協議(開発許可・農地転用など)
  • 伐採・表土除去・掘削
  • 盛土・転圧・地盤整備
  • 擁壁・排水設備の設置
  • 整地・仕上げ

給水引込工事を組み込む最適なタイミングは、3〜4の掘削・整地工程です。地面を大きく動かすこの工程中であれば、給水管の敷設を追加費用を最小限に抑えながら同時に行えます。

同時施工が成立する主な条件は以下のとおりです。

  • 前面道路に水道本管が埋設されていること
  • 福岡市水道局への工事申請が造成着工前に完了していること
  • 造成業者と給水工事業者が工程を共有していること
  • 給水装置工事は福岡市指定の給水装置工事事業者が担当すること

宅地造成の行政協議と並行して給水工事の申請を進めることで、造成着工と同時に給水工事をスタートできます。造成計画の詳細な工程については「宅地造成・擁壁工事の完全ガイド」で解説しています。

造成工事のどのタイミングで給水工事を入れるか

造成工事と給水引込工事の工程連動は、以下の順序が現場での標準的な進め方です。

  • 造成計画時に給水引込ルートを確定(前面道路の本管位置を確認)
  • 造成の行政協議と並行して給水工事の申請書類を準備
  • 造成掘削工程に合わせて道路掘削・本管接続・給水管敷設を実施
  • 造成の整地・転圧工程中にメーターボックスを設置
  • 造成完了後に水道局の完了検査・開栓

以上の流れで進めることで、道路掘削と舗装復旧を1回で完結させることができます。給水工事の申請から着工までには数日〜1週間程度、公道掘削を伴う場合は3〜4週間程度かかるケースがあるため、造成計画の初期段階から給水工事業者も決めておくことが重要です。

ダイシン施工管理担当(1級土木施工管理技士)

「造成が終わってから水道を考えればいい」と思っていませんか?
造成完了後に給水工事を別途発注すると、整地済みの地面を再び掘削する「二度掘り」が発生し、追加費用と工期延長につながるので注意が必要です。

別発注にした場合のリスクと二度掘りコスト

造成業者と給水工事業者を別々に発注し、工程を連動させなかった場合、以下のリスクが発生します。

  • 造成完了後の再掘削費用:5〜20万円程度
  • 舗装復旧の二重費用:3〜10万円程度
  • 工程調整の失敗による工期延長:2〜4週間程度
  • 給水工事申請の遅れによる引き渡し日の変更

特に新築・建て替えのスケジュールが確定している場合、給水工事の申請遅れが建物の引き渡し日に直接影響します。「造成が終わってから給水業者を探す」という進め方は、スケジュールリスクが最も高い選択です。

造成工事の工程管理の詳細については「造成工事のスケジュール管理」を参考にしてください。

福岡市で給水引込工事を行う際の手続きと注意点

福岡市で給水引込工事を行う場合、施工できるのは福岡市水道局が認定した「指定給水装置工事事業者」に限られます。これは水道法第16条の2に基づく法的義務であり、無指定業者が施工した場合は開栓が認められず、やり直し工事が全額自己負担になるリスクがあります。

福岡市指定給水装置工事事業者でなければ施工できない

指定給水装置工事事業者の認定を受けるには、福岡市水道局による以下の3要件の審査が必要です。

  • 給水装置工事主任技術者(国家資格)の在籍
  • 必要機材の保有
  • 不正行為をしない誓約

水道工事承ります」と記載のある業者でも、指定登録のない業者は存在します。業者選びの第一条件は、福岡市水道局の指定給水装置工事事業者一覧(区別PDF)で社名または指定番号を確認することです。

指定業者制度の詳細と無指定業者のリスクについては「福岡市指定給水装置工事店とは」で解説しています。

申請・設計審査・検査の流れ

福岡市で給水引込工事を進める場合、以下の手続きフローが発生します。

  • 現地調査・給水管引き込みルートの確認
  • 福岡市水道局へ工事申請(指定業者が代行申請)
  • 設計審査・承認(設計審査料:5,300円)
  • 道路占用許可申請(公道掘削が必要な場合)
  • 着工・施工(道路掘削・配管敷設・メーター設置)
  • 水道局による完了検査(工事検査料:2,600円)
  • 検査合格・開栓

申請から着工までに数日〜1週間程度はかかります。そのため、公道掘削を伴う場合は道路占用許可の取得に時間を要するため、造成着工の1か月前には給水工事業者への相談を開始することが必要です。

申請手続きの全手順については「福岡市の水道工事手続き・申請」で詳しく解説しています。

福岡市特有の注意点(水道本管の位置・道路掘削許可)

福岡市内では区ごとに道路条件と水道本管の埋設状況が異なります。造成計画前に以下の点を確認することで、想定外の費用増加を防ぐことができます。給水引込工事の難易度と費用は、前面道路の条件と本管位置によって大きく変わります。

区別の傾向は以下のとおりです。

スクロールできます
博多区・中央区幹線道路が多く交通規制を伴う掘削になるケースがある
南区・早良区傾斜地・狭小地が多く、重機搬入困難で手掘り作業が増加する傾向
西区新興住宅地で本管が比較的近いケースが多いが、造成規模が大きい案件も多い
東区農地転用後の宅地化案件が多く、本管から距離がある土地が存在する

また、水道本管が前面道路の反対側に埋設されている場合、道路横断掘削が必要になり費用が大幅に増加します。土地購入前に福岡市水道局の給水管図面を閲覧し、本管位置を確認することが最も確実なリスク回避策です。

ダイシン施工管理担当(1級土木施工管理技士)

福岡市水道サービス公社では、道路に埋設している配水管の口径・管種・埋設年度・給水管の埋設状況を記載した「水道管管理図」を閲覧できます。土地購入前の確認に活用することで、ある程度の予算も想定できます。

給水引込工事でよくある失敗と回避策

給水引込工事の失敗の多くは、造成計画の段階で給水工事を考慮しなかったことが原因です。費用・工程・業者選びの3つの視点で失敗パターンを把握しておくことが、無駄なコストと工期延長を防ぐ最短ルートです。

本管が遠い土地で費用が跳ね上がるケース

土地購入後に給水引込の見積もりを取ったところ、前面道路の反対側に本管が埋設されており、道路横断掘削が必要になったため当初想定の2倍以上の費用が発生したというケースがあります。

回避策としては、事前に土地購入前に福岡市水道サービス公社で水道管管理図を閲覧し、前面道路の本管位置・口径・埋設深度を確認する。本管が道路反対側にある場合、横断掘削費用として20〜40万円程度の追加費用を想定した上で土地の購入判断を行う必要があります。

費用が跳ね上がる主な条件は以下のとおりです。

  • 水道本管が前面道路の反対側に埋設されている
  • 前面道路が幹線道路で交通規制を伴う掘削が必要
  • 敷地が旗竿地で道路から距離がある
  • 既存の引き込み管が老朽化・口径不足で新規引き込みが必要

後から費用がかさんでしまい、損をした気分にならないようにか必ずチェックしておいたほうが良いです。

造成後に給水工事を別発注して二度掘りが発生したケース

給水工事を別発注した場合の二度掘り|再掘削によるコスト増加の例

造成工事を先行して完了させた後、給水工事業者を別途探して発注したところ、整地済みの地面を再掘削する必要が生じ、造成費用に加えて再掘削・再舗装費用が発生した。さらに給水工事の申請期間中、建物の着工が遅れたというケースも非常に多いです。

このパターンの回避策としては、造成計画の初期段階で給水工事業者を決定し、造成の掘削工程に合わせて給水管の敷設を同時に行うことです。造成業者と給水工事業者が同一であれば工程調整が不要になり、二度掘りリスクをゼロにできる。

二度掘りが発生した場合の追加費用目安は以下のとおりです。

  • 再掘削費用:5〜20万円程度
  • 再舗装・復旧費用:3〜10万円程度
  • 工期延長による仮設・仮住まい費用:状況による
ダイシン施工管理担当(1級土木施工管理技士)

これらの費用や時間が発生しないように、一気通貫で作業ができる業者を選ぶのがコツです。

指定業者以外に依頼してやり直しになったケース

「水道工事対応」と記載のある業者に依頼したところ、施工後に福岡市水道局の完了検査で指定登録のない業者による施工と判明し、開栓が認められなかった。やり直し工事の費用は全額自己負担となったというケースがあります。

依頼前に福岡市水道局の指定給水装置工事事業者一覧(区別PDF)で指定番号を確認する。ホームページの見た目や「水道工事承ります」という記載だけでは判断できない。

指定業者への依頼を怠った場合のリスクは以下のとおりです。

  • 水道局の完了検査を通過できず開栓が認められない
  • やり直し工事費用が全額自己負担
  • 建物引き渡しスケジュールへの影響
  • 施工不良が発生しても保証・補償の対象外

非指定業者への依頼リスクの詳細については「指定給水工事店でない業者に依頼するリスク」で解説しています。

給水引込工事の3つの失敗パターンと回避策まとめ
  • ①本管位置の未確認 → 土地購入前に水道管管理図を閲覧する
  • ②造成後の別発注 → 造成計画の初期段階で給水工事業者を決定する
  • ③非指定業者への依頼 → 福岡市水道局の指定業者一覧で事前確認する

宅地造成から給水引込まで一括で依頼できる業者を選ぶことで、上記3つの失敗リスクをまとめて回避できます。福岡市内の給水付き宅地造成について、ダイシンエンジニアリングへお気軽にご相談ください。

給水付き宅地造成をダイシンに依頼するメリット

宅地造成と給水引込工事を別々の業者に依頼すると、工程調整・費用管理・責任の所在が分散します。一括対応できる業者に依頼することで、これらの問題をまとめて解消できます。ダイシンエンジニアリングが給水付き宅地造成に対応できる理由は、3つの裏付けがあるためです。

造成から給水引込まで一括対応できる理由

ダイシンエンジニアリングは、宅地造成工事と給水装置工事の両方を自社施工体制で対応しています。造成の掘削工程と給水管の敷設工程を同一の現場管理のもとで進めることで、二度掘りリスクと工程調整コストをゼロにできます。

一括対応が可能な工事範囲は以下のとおりです。

  • 宅地造成(測量・掘削・盛土・転圧・整地)
  • 擁壁・土留め工事
  • 排水設備工事
  • 給水管引込工事(道路掘削・本管接続・メーター設置)
  • 宅内配管工事
  • 道路復旧・舗装工事

造成から給水引込まで一社で完結するため、業者間の工程調整や責任の押し付け合いが発生しません。施主が複数業者を管理する手間も不要です。

福岡市指定給水装置工事事業者としての対応範囲

ダイシンエンジニアリングは福岡市水道局が認定する指定給水装置工事事業者です。給水装置工事主任技術者が在籍しており、福岡市水道局への申請代行から完了検査まで一括して対応します。

指定業者として対応できる手続き範囲は以下のとおりです。

  • 福岡市水道局への工事申請(代行申請)
  • 設計審査対応
  • 道路占用許可申請
  • 施工・配管敷設
  • 完了検査立会い
  • 開栓手続き

施主が役所窓口に出向く必要はなく、申請から開栓まですべて当社が対応します。造成工事の行政協議と給水工事の申請を並行して進めることで、工期を最短化できます。

公共工事実績が品質保証につながる理由

ダイシンエンジニアリングは福岡市内の道路・河川・学校などの公共工事を多数受注してきた実績があります。公共工事では工程管理・品質管理・近隣対応のすべてに厳格な基準が求められます。この基準を民間の給水付き造成工事にも適用しているため、工期通りに進む現場管理が強みです。

公共工事実績が民間工事にもたらす具体的なメリットは以下のとおりです。

  • 工程管理:着工前に全工程を可視化し、造成・給水の工程を一元管理
  • 品質管理:一級土木施工管理技士による現場管理で施工品質を担保
  • 近隣対応:騒音・振動・粉塵への対応を工程に組み込んだ施工計画
  • 書類管理:申請・検査・完了報告まで漏れなく対応
ダイシン施工管理担当(1級土木施工管理技士)

「給水工事だけでなく、造成・外構・解体後の土地整備もまとめて依頼したい」というご要望にも対応しています。複数工事を一社でまとめることで、業者間の調整コストと工期の無駄を削減できます。

給水引込工事の進め方|土地購入前から依頼までのステップ

給水引込工事で失敗しないための最大のポイントは、土地購入前から水道本管の位置を確認し、造成計画と給水計画を同時に立てることです。「土地を買ってから考える」という進め方が、費用増加と工期延長の最大の原因になります。

土地購入前に確認すべき水道本管の位置

土地を購入する前に、前面道路の水道本管の位置・口径・埋設深度を確認することが、給水引込費用を正確に見積もるための第一歩です。

確認方法は以下のとおりです。

  • 福岡市水道サービス公社で水道管管理図を閲覧(来所または事前申請)
  • 前面道路の本管位置・口径・埋設年度を確認
  • 敷地境界から本管までの距離を測定
  • 本管が道路反対側にある場合は横断掘削費用を追加計上
  • 確認結果をもとに給水引込費用の概算を算出

土地購入前のこの確認作業を省略すると、購入後に想定外の給水引込費用が判明するリスクがあります。特に農地転用後の土地や旗竿地では、本管から距離がある・または本管が道路反対側にあるケースが多く、事前確認の重要性が高い土地です。

造成計画と給水計画を同時に相談するべき理由

宅地造成を計画する段階で、給水引込工事の計画を同時に進めることで以下のメリットが得られます。

  • 造成の掘削工程で給水管を同時敷設→二度掘りコストをゼロにできる
  • 造成の行政協議と給水申請を並行処理→全体工期を短縮できる
  • 造成完了と同時に開栓準備が整う→建物着工までの待機期間を最小化できる
  • 費用の全体像を造成計画段階で把握→資金計画の精度が上がる

造成業者と給水工事業者が別会社の場合でも、計画段階から両者を交えた工程会議を行うことで連動施工は可能です。ただし、造成から給水まで一社に依頼する場合は工程調整が不要になるため、施主の管理負担を大幅に削減できます。

宅地造成の計画から着工までの流れについては「宅地造成・擁壁工事の完全ガイド」を参照してください。

ダイシンへの相談から着工までの流れ

ダイシンエンジニアリングへご相談いただいた場合、以下の流れで給水付き宅地造成を進めます。

STEP
ご相談・現地調査(無料)

造成計画・給水引込ルート・本管位置を同時確認

STEP
造成+給水の一体見積もり提示

工事費・加入金・申請手数料を含む総額を内訳明細で提示

STEP
造成の行政協議+給水工事申請を並行して進める

施主の手続き負担をゼロにして工期を最短化

STEP
造成掘削工程と給水管敷設を同時施工

二度掘りなし・舗装復旧1回で完結

STEP
水道局の完了検査・開栓

造成完了と同時に水道使用可能な状態へ

STEP
お客様へ

整地・仕上げ・引き渡し

現地調査と見積もりは無料です。土地購入前の本管確認から造成計画の相談まで、どの段階からでもご相談いただけます。福岡市内の給水付き宅地造成についてはダイシンエンジニアリングにお気軽にご相談ください。

もし、給水工事単体でご相談を検討している場合は「福岡市の水道工事・給水工事完全ガイド」をご覧ください。
