福岡市の整地・地盤改良・伐採工事|土地整備の内容・費用・流れを解説

福岡市内の土地整備では、伐採・抜根・整地・地盤改良の4工程を一括で計画することが、費用と工期の無駄を防ぐ最大のポイントです。解体後の土地や相続した土地を前に「何から手をつければいいか分からない」という方が多いのは、各工程がバラバラに説明されているためです。

この記事では、土木施工会社の視点から4工程の内容・費用相場・工事の流れを一本のフローで解説します。伐採費用の相場から地盤改良の必要性判断まで、福岡市の現場実態に基づいて説明します。

目次

整地工事とは?伐採から地盤改良まで4つの工程で土地を整える

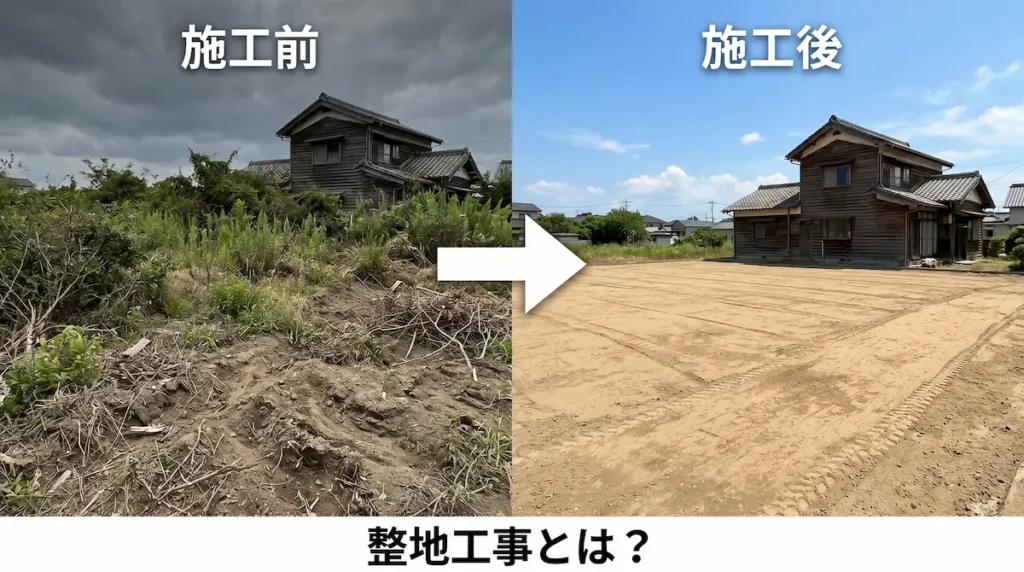

福岡市の整地工事ビフォーアフター|雑草だらけの土地から平坦な更地へ整備した事例

土地整備で最初に把握すべきは、整地工事とは「4つの工程の総称」であるという点です。伐採・抜根・整地・地盤改良はそれぞれ独立した工事ではなく、前工程の完了を前提に次工程が成立する一連の流れです。工程を理解せずに業者へ依頼すると、後から追加工事が発生し、費用と工期が当初の想定を大きく超えることになります。

伐採・抜根:樹木と根を除去する

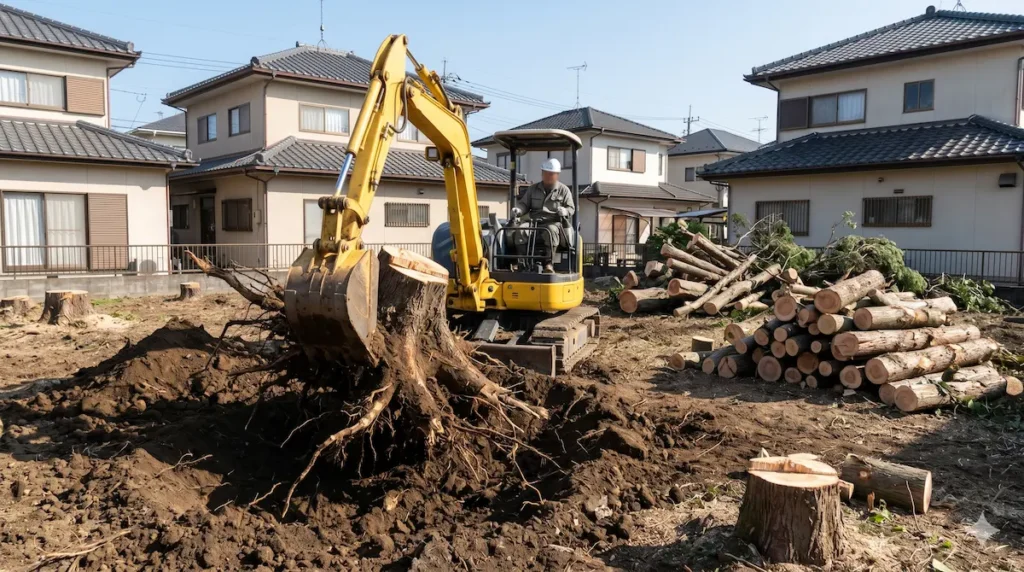

福岡市の伐採・抜根工事|樹木の伐採と根の撤去を行う土地整備の初期工程

土地に樹木がある場合、整地工事の最初のステップは伐採と抜根です。伐採は地上部の幹・枝を除去する作業、抜根は地中に残った根を掘り起こす作業を指します。

この2つは別工程であり、伐採のみで抜根を省略すると、残根が腐敗してシロアリの温床になるリスクがあります。また根が建物基礎や給排水管に接触している場合、後工程の施工精度にも直接影響します。

ダイシン施工管理担当(1級土木施工管理技士)

「木を切るだけで大丈夫だと思っていたら、根が残ったままで整地工事が始まってしまった」ということは珍しくなく、その後の現場トラブルになり得ます。

粗整地:土地の凹凸を均す

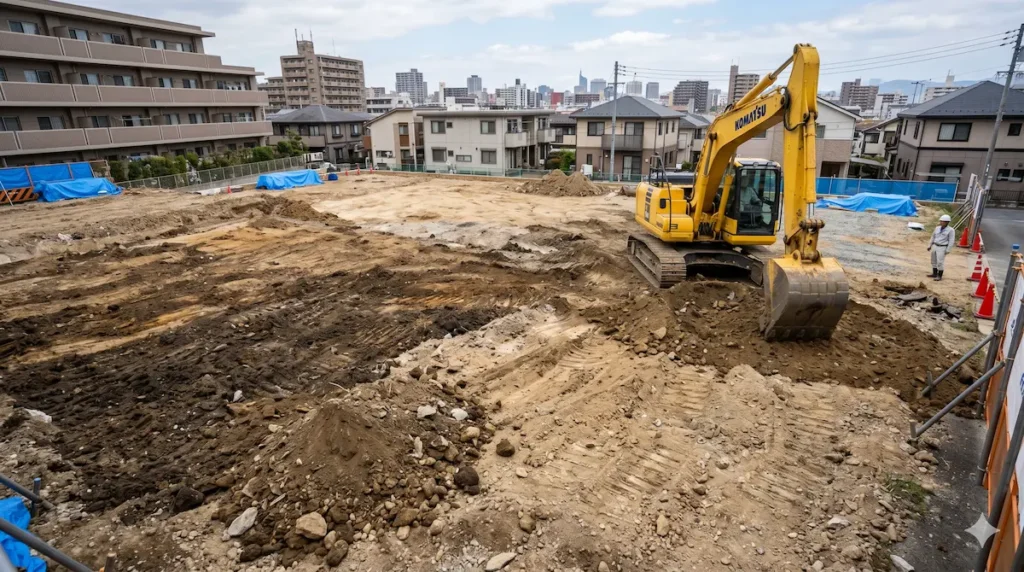

福岡市の粗整地工事|重機で土地の凹凸を均して整地する作業工程

伐採・抜根が完了した後、重機で土地全体を掘削・均す工程が粗整地です。解体後の土地であれば地中に残存するコンクリート基礎・砕石・旧配管などの撤去もこの工程で行います。

粗整地の品質が不均一だと、その後の仕上げ整地や地盤改良の施工精度が落ちるため、残存物の確認と均し精度が重要です。費用は土地の面積・残存物の量・重機の搬入可否によって変動します。

仕上げ整地:用途に合わせた表面処理

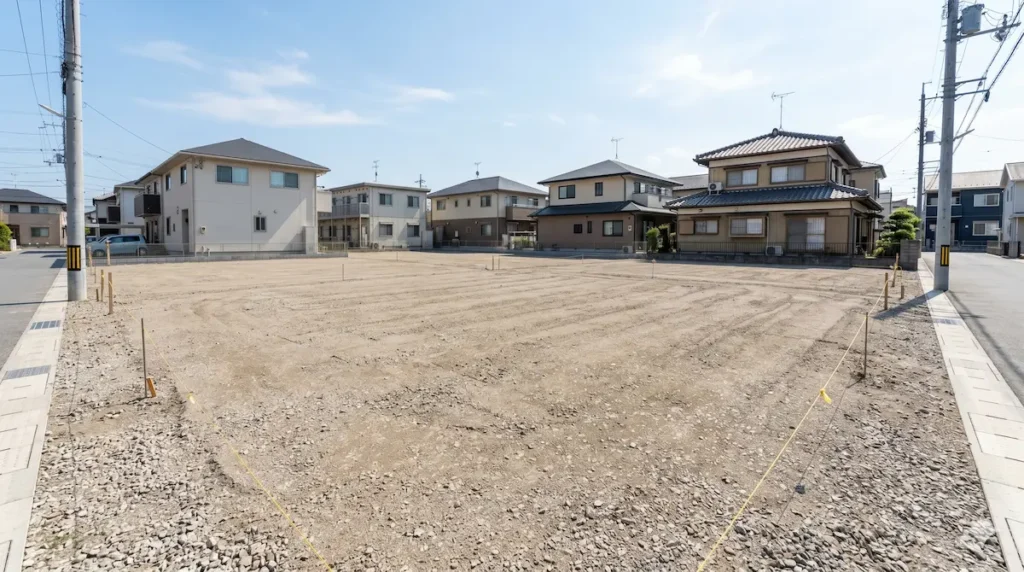

福岡市の仕上げ整地|転圧して平坦に仕上げた土地の状態

粗整地で均した土地に対して、活用目的に応じた表面処理を施す工程です。売却待ちの土地には防草シート+砂利仕上げ、駐車場転用には砕石転圧、新築予定地には真砂土仕上げが選択されます。

仕上げ整地の種類によって1㎡あたりの費用が大きく異なるため、活用目的を事前に確定した上で工法を選ぶことが費用の無駄を防ぐ判断基準になります。

地盤改良:建物を支える地盤を作る

新築・建て替えを予定している場合、仕上げ整地の後に地盤改良が必要になるケースがあります。地盤改良とは、地中の軟弱層をセメント系固化材や鋼管杭で補強し、建物荷重を安定支持できる地盤を作る工事です。

地盤改良の要否は地盤調査(スクリューウエイト式貫入試験)の結果で判断します。調査を省略して着工した場合、建築後に不同沈下が発生し、建物の傾きや構造損傷につながるリスクがあります。

ここまでの土地整備、4工程の概要は以下となります。

スクロールできます
工程作業内容次工程への影響
①伐採・抜根樹木・根の除去整地精度に直結
②粗整地凹凸均し・残存物撤去仕上げ・改良の精度を左右
③仕上げ整地用途別表面処理活用開始の前提条件
④地盤改良軟弱地盤の補強建物の安全性を担保

伐採・抜根工事の費用相場|土地整備の最初のステップ

伐採・抜根工事で最も重要なのは、樹木の大きさと本数を事前に把握した上で費用を見積もることです。

同じ「木を1本切る」作業でも、幹径や樹高によって費用は数倍の差が生じます。また伐採と抜根を別々に発注すると重機の搬入・撤去が2回発生し、同時発注より割高になります。

伐採費用の相場(樹木の大きさ・本数別)

伐採費用は樹高を基準に設定されることが多く、福岡市内の施工実態では以下が目安となります。

樹高費用目安(1本)
3m未満5,000〜15,000円
3〜5m15,000〜30,000円
5〜7m30,000〜50,000円
7m以上50,000円〜(要現地確認)

上記に加え、処分費(幹・枝・葉の廃棄)が1本あたり2,000〜15,000円程度はかかります。

本数が多い場合はトラック積載量での一括処分費となるケースもあるため、見積もり時に処分費の算出方法を確認することが重要です。

抜根が必要なケースと費用

抜根の要否は「その土地を何に使うか」で判断します。

新築・建て替え・造成を予定している土地では、残根が地盤改良の妨げになるため抜根は必須です。売却待ちや駐車場転用の場合でも、根が腐敗すると地盤沈下の原因になるため、原則として抜根まで実施することを推奨します。

抜根費用は幹の直径を基準に設定されます。

幹径費用目安(1株)
15cm未満2,000〜5,000円
15〜30cm4,000〜10,000円
31〜50cm10,000〜30,000円
51cm以上30,000円〜(要現地確認)

根が建物基礎・給排水管・コンクリート構造物に接触している場合は、撤去難度が上がり費用が割増になります。現地調査なしの電話見積もりでは根の状態を確認できないため、追加費用が発生するリスクが高くなります。

抜根を省略すると起きる問題

抜根を省略した場合、以下の3つのリスクが発生します。

  • 残根の腐敗によりシロアリ・ハチの温床になる
  • 地中で根が腐ることで地盤に空洞が生じ、不同沈下が起きやすくなる
  • 新築後に根が給排水管に絡み、配管工事が必要になる

伐採のみで抜根を省略した場合、後から単独で抜根工事を発注することになり、重機の再搬入費用が加算されて割高になります。伐採と抜根は同時発注が費用・工期の両面で合理的な判断です。解体工事と同時に伐採・整地を依頼する場合の流れについては、「解体後の土地整備・更地化」で詳しく解説しています。

整地工事の種類と費用相場|整地費用と用途別の仕上げの違い

福岡市の整地工事の種類|砕石整地・防草仕上げ・土の整地の違い

整地工事の種類選びで最も重要なのは、「その土地を次に何に使うか」を先に決めておくことです。

仕上げ方法によって1㎡あたりの費用が10倍以上異なるケースがあります。活用目的が未確定のまま高額な仕上げを選ぶと、後から工事をやり直す二重コストが発生します。

粗整地(解体後・造成前の基本整地)

粗整地は、土地整備の基本となる工程です。

重機で土地全体を均し、地中に残存するコンクリート基礎・砕石・旧配管などの不要物を撤去します。解体後の土地や造成前の土地では、まず粗整地から着手します。

活用目的がまだ決まっていない土地、または売却前に最低限の状態に整えたい土地に適した選択肢です。粗整地の費用目安は以下になります。

条件費用目安(1㎡)
標準(重機搬入可)460〜690円
狭小地・手作業1,500〜3,000円
地中残存物あり別途撤去費が加算

重機が搬入できない狭小地では手作業になり、費用が標準の2〜4倍になります。

砂利整地・砕石整地(駐車場・資材置場)

砂利・砕石整地は、粗整地の後に砂利または砕石を敷き詰めて転圧する工法です。

雑草の抑制効果があり、管理の手間を軽減できます。駐車場・資材置場・工事現場の仮設ヤードとして活用する場合に適しています。

砂利整地と砕石整地の違いは使用する石材の規格です。砕石は粒径が均一で転圧後の安定性が高く、駐車場用途では砕石が選ばれることが多くなります。

工法費用目安(1㎡)
砂利整地1,150〜1,700円
砕石整地2,300〜8,050円

砕石の粒径・厚みの指定によって費用が変動するため、用途と仕上がり品質を業者に明示した上で見積もりを取ることが重要です。

防草仕上げ(売却待ち・長期管理)

活用時期が未定の土地や売却待ちの土地には、防草シートを敷設する防草仕上げが有効です。

防草シートで太陽光を遮断することで雑草の生育を抑制し、土地管理の手間を大幅に削減できます。シートの上に砂利を敷く「防草シート+砂利」の組み合わせが、見栄えと耐久性の面で標準的な選択肢です。

近隣住民とのトラブルを避けるためにも、空き地を長期間放置する場合は防草仕上げを施すことを推奨します。防草仕上げの費用目安は以下の表通りです。

仕上げ方法費用目安(1㎡)
防草シートのみ1,150〜3,000円
防草シート+砂利3,000〜7,000円

面積別の費用目安(30坪・50坪・100坪)

整地費用は面積に比例して増加しますが、面積が大きいほど1㎡単価が下がる傾向があります。以下は粗整地(重機搬入可・地中残存物なし)の標準条件での目安です。

面積費用目安
30坪(約99㎡)4.5〜7万円
50坪(約165㎡)7.5〜11万円
100坪(約330㎡)15〜23万円

上記はあくまで粗整地の目安です。

樹木の有無・地中残存物・重機搬入可否・仕上げ工法の種類によって費用は大幅に変動します。現地調査を経た見積もりと相場を照らし合わせた上で発注判断を行うことが、適正価格での契約につながります。

整地後に駐車場として活用する場合の舗装費用については、「駐車場舗装工事・費用相場」で詳しく解説しています。

地盤改良が必要かどうかの判断基準と費用

地盤改良の要否判断で最も重要なのは、「地盤調査の結果を見てから工法を決める」という順序を守ることです。

地盤改良が必要かどうかは土地の見た目では判断できません。過去に沼地・河川敷・埋立地だった土地や、造成時に盛土を行った土地は、地表が安定して見えても地中が軟弱地盤になっているケースがあります。調査を省略して着工した場合、建築後に不同沈下が発生し、建物の傾きや構造損傷につながるリスクがあります。

地盤改良が必要になる3つの条件

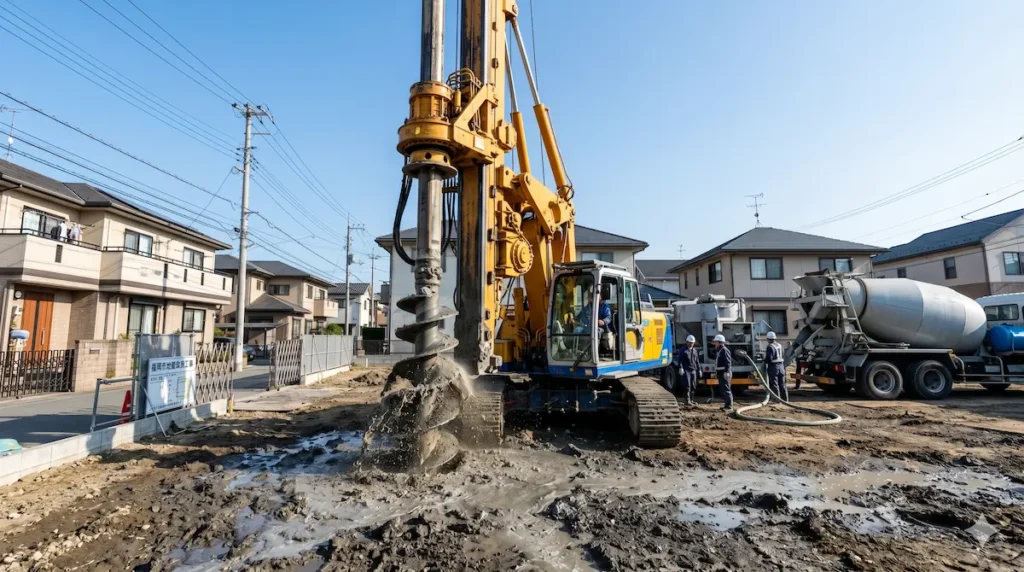

福岡市の地盤改良工事|柱状改良によって建物を支える地盤を強化する施工

地盤改良が必要と判断される主なケースは以下の3つです。

  • 地盤調査でN値が低い(支持力不足)と判定された場合
  • 過去に沼地・河川敷・埋立地・盛土造成地だった土地に建物を建てる場合
  • 増築・建て替えで既存基礎を撤去し、新たに基礎を設ける場合

N値とは地盤の硬さを示す指標で、数値が大きいほど支持力が高いことを意味します。

住宅瑕疵担保履行法の施行(2007年)以降、戸建住宅を建築する場合は着工前の地盤調査が事実上義務付けられています。地盤調査費用はスクリューウエイト式貫入試験で5〜10万円、ボーリング調査で15〜30万円が目安です。

宅建士

住宅瑕疵担保履行法とは、新築住宅の売主(建設業者・宅建業者)に対し、引き渡しから10年間の瑕疵(欠陥)補修を保証するため、保険加入または保証金供託を義務付ける法律です。

工法別の費用相場(表層・柱状・鋼管杭)

地盤改良の工法は調査結果と軟弱層の深さによって決まります。

施工会社が工法を選定する際の判断基準は「軟弱層の深さ」です。深さ2m以内なら表層改良、2〜8m程度なら柱状改良、それ以上の深さや腐植土が堆積している地盤では鋼管杭工法が選択されます。

30坪の戸建住宅を想定した地盤改良工法別の費用相場は以下の通りです。

スクロールできます
工法適用条件費用目安工期目安
表層改良工法軟弱層2m以内30〜90万円1〜2日
柱状改良工法軟弱層2〜8m程度100〜150万円2〜3日
小口径鋼管工法軟弱層が深い・腐植土120〜200万円2〜4日

工法の選定は地盤調査会社または施工会社が行いますが、最終的な判断根拠(調査データ・N値・工法選定理由)を書面で確認することが重要です。

口頭のみの説明で工法を決定した場合、後から工法変更や追加費用が発生するリスクがあります。

地盤調査なしで着工するリスク

地盤調査を省略して整地・基礎工事を進めた場合、以下の問題が発生するリスクがあります。

  • 建築後に建物が傾く不同沈下が発生する
  • 基礎のひび割れ・建具の開閉不良など構造損傷につながる
  • 建築後の地盤改良は建物を一時撤去する必要があり、費用が数倍になる
  • 地盤保証(瑕疵担保保険)が適用されない場合がある
ダイシン施工管理担当(1級土木施工管理技士)

「地盤改良は費用がかかるから省きたい」という甘い判断のせいで、建築後に数百万円規模の修繕費用につながるケースがあります。

福岡市内では、博多区・東区の臨海部・河川沿いの土地で軟弱地盤が確認されるケースが多く、西区・早良区の丘陵造成地では盛土による不同沈下リスクがある地域があります。地盤調査は土地購入前または着工前に必ず実施することが、施工現場における原則です。

傾斜地や段差のある土地で地盤改良と合わせて擁壁工事が必要になるケースについては、「宅地造成・擁壁工事ガイド」で解説しています。

福岡市で整地費用が変わる現場条件|地盤・立地による違い

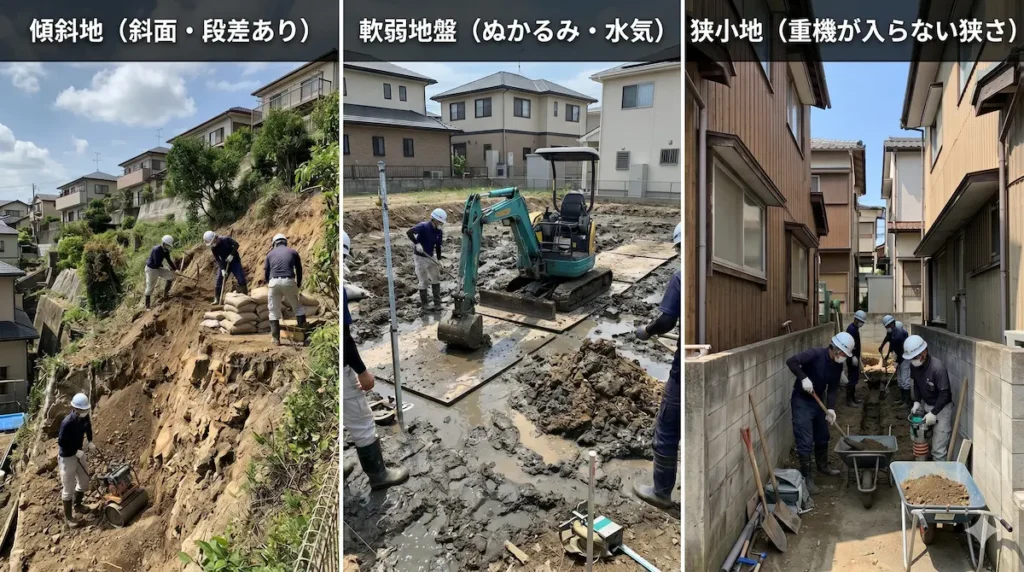

福岡市の整地費用が変わる現場条件|傾斜地・軟弱地盤・狭小地の違い

福岡市内の整地工事で費用が標準相場を上回る最大の要因は、地盤特性と重機搬入条件です。

同じ面積の土地でも、立地条件によって費用が1.5〜3倍異なるケースがあります。見積もりを取る前に自分の土地がどの条件に該当するかを把握しておくことが、適正価格での発注判断につながります。

西区・早良区の傾斜地・造成地

西区・早良区は福岡市内でも丘陵地・造成地が多いエリアです。

造成時に盛土を行った土地では、地山(元の地盤)と盛土部分の境界で不同沈下が起きやすく、整地工事と並行して地盤改良の要否確認が必要になります。

傾斜地では重機の作業効率が平地より低下し、法面(のりめん)の安定処理が追加で必要になるケースがあります。

  • 傾斜地での重機作業:平地比1.3〜1.5倍の費用増
  • 盛土造成地:地盤改良が必要になる確率が高い
  • 法面処理が必要な場合:別途法面安定工事費が加算

早良区・西区の造成宅地では、整地単体の見積もりではなく、地盤調査を含めたトータルコストで計画することを推奨します。

博多区・東区の軟弱地盤・埋立地

博多区・東区の臨海部・河川沿いエリアは、福岡市内で軟弱地盤が確認されやすい地域です。

過去に河川が流れていた土地や埋立地では、地表から数メートルの範囲に軟弱層が堆積しているケースがあります。このような土地では粗整地の施工中に地盤が重機の荷重に耐えられず、作業が中断するケースも現場では確認されています。

軟弱地盤での整地工事では、以下の追加コストが発生する可能性があります。

  • 重機の沈み込み防止のための鉄板養生費:1枚あたり3,000〜5,000円
  • 地盤改良(表層改良または柱状改良)費用が整地費用に上乗せ
  • 残土処分量の増加による処分費の増額

博多区・東区の臨海部・河川沿いに土地をお持ちの場合は、整地工事の前に地盤調査を実施することが費用全体を抑える判断基準になります。

重機が入れない狭小地(南区・城南区)

南区・城南区は住宅密集地が多く、接道幅が狭い旗竿地や狭小地が集中するエリアです。

重機(バックホー)の搬入には間口幅2.5m以上が目安となります。これを下回る場合、すべての作業が手作業になり、費用と工期が大幅に増加します。重機搬入可否による費用比較は以下の表になります。

スクロールできます
条件作業方法費用目安(粗整地・30坪)
重機搬入可(間口2.5m以上)重機施工4.5〜7万円
重機搬入不可(間口2.5m未満)手作業15〜30万円

手作業の場合、作業員の人工(にんく)費が日当制で加算されるため、工期が延びるほど費用が増加します。

南区・城南区の狭小地では、見積もり依頼前に間口幅・前面道路幅を実測した上で業者に伝えることが、見積もり精度を高める重要な情報です。

ダイシン施工管理担当(1級土木施工管理技士)

「重機が入ると思っていたら現場で入れないと分かり、費用が当初の3倍になった」という事例は、福岡市内の住宅密集地では珍しくありません。
そのため、現地調査が非常に重要になるのです。

土地整備工事の流れと失敗しない業者選びのポイント

土地整備工事で失敗しない最大のポイントは、伐採から地盤改良までを一括で対応できる業者に依頼することです。

工程ごとに別業者へ発注すると、工程間の引き継ぎミス・重機の重複搬入・工期の空白期間が発生し、トータルコストが割高になります。各工程を熟知した施工会社が一括管理することで、工期短縮とコスト最適化が実現します。

整地工事の標準的な工程(期間・手続き)

土地整備工事は以下の順序で進みます。

STEP
現地調査・地盤調査(1〜3日)

土地の形状・接道条件・樹木の有無・地中残存物を確認。新築予定の場合は地盤調査を同時に実施。

STEP
伐採・抜根(1〜3日)

樹木の大きさ・本数によって工期が変動。根が構造物に絡んでいる場合は追加日数が必要。

STEP
粗整地(1〜2日)

重機で土地全体を均し、地中残存物を撤去。残存物の量によって工期が延びる場合がある。

STEP
仕上げ整地(1〜2日)

活用目的に応じた表面処理を実施。砕石転圧・防草シート・真砂土仕上げなど。

STEP
地盤改良(1〜4日)

地盤調査の結果が必要と判定された場合のみ実施。工法によって工期が異なる。

標準的な戸建住宅規模(30〜50坪)の場合、伐採から仕上げ整地まで5〜10日が目安。地盤改良が加わる場合は10〜15日程度が目安となります。

一括発注と分離発注の違い

土地整備工事の発注方法は「一括発注」と「分離発注」の2種類があります。

一括発注とは、伐採・整地・地盤改良をすべて同一の施工会社へ依頼する方法です。分離発注とは、伐採は造園業者、整地は土木業者、地盤改良は地盤専門会社へそれぞれ個別に発注する方法です。

※【キャプション:一括発注と分離発注の比較】

項目一括発注分離発注
費用重機重複なしで割安重機重複発生で割高になりやすい
工期工程間の空白なし業者間の調整で工期が延びやすい
責任所在一社で明確工程間トラブルで責任が曖昧になる
向いているケース新築・建て替え・造成前整備単体工事(伐採のみ等)

伐採のみ・整地のみなど単体工事の場合は分離発注でも問題ありません。

新築・建て替えを前提とした総合的な土地整備では、一括発注が工期・費用・品質管理の面で合理的な選択です。

現地調査なし見積もりのリスク

電話やメールだけで出された見積もりは、現地条件を反映していないため信頼性が低くなります。

現地調査なしの見積もりで発生しやすい追加費用の例は以下の通りです。

  • 地中残存物(旧基礎・埋設管・産業廃棄物)の撤去費用
  • 重機搬入不可による手作業費用の増額
  • 根が構造物に絡んでいた場合の特殊作業費
  • 残土処分量の増加による処分費の増額

また、信頼できる業者を見極めるポイントは以下の3点です。

  • 必ず現地調査を実施した上で書面見積もりを提出する
  • 見積もりに工事内訳(工程・数量・単価)が明示されている
  • 一級土木施工管理技士など有資格者が現場管理を担当している

当社では一級土木施工管理技士が全現場の施工管理を担当し、現地調査から見積もり提出まで無料で対応しています。また、公共工事(道路・河川・学校施設)で培った工程管理能力を、住宅・土地整備の現場にも適用しており、お客様の安心第一で取り組んでおります。

新築・建て替えに向けた給水管の引込工事については、「給水引込工事とは?」で費用と手続きの流れを解説しています。

整地・地盤改良でよくある失敗事例

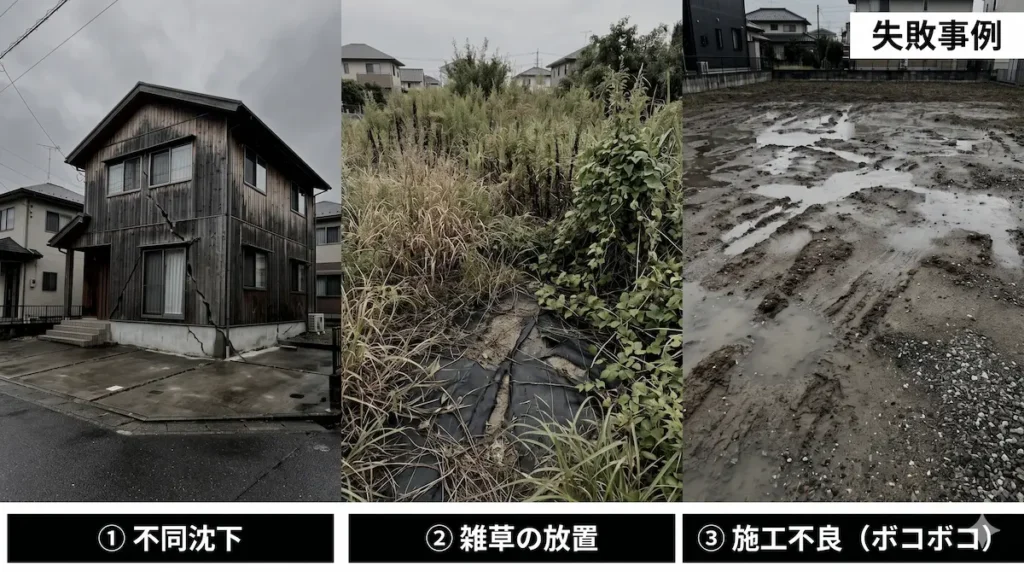

福岡市の整地工事の失敗事例|不同沈下や雑草放置など施工不良によるトラブル

整地・地盤改良の失敗は「工事中の問題」ではなく、「数年後に発覚する問題」として現れるケースがほとんどです。

費用を抑えることを優先したために、建築後に数倍のコストとなって返ってくる事例が福岡市内の施工現場でも確認されています。以下の3つの失敗パターンは、事前の判断基準を持つことで回避できるので、是非覚えておいてください。

安さだけで依頼して再施工になったケース

複数社から見積もりを取り、最安値の業者へ発注しました。工事完了後に地面の沈み込みが発生し、別の業者に調査を依頼したところ、転圧(締め固め)が不十分なまま仕上げ整地が行われていたことが判明したのですが…??

ダイシン施工管理担当(1級土木施工管理技士)

見積もりの金額だけでは見えない部分があります。転圧回数・使用重機の種類・施工管理者の資格を確認することが重要です。また、口頭ではなく必ず書面でも確認するようにしなければなりません。

粗整地・砕石整地では転圧の回数と締め固め密度が仕上がり品質を直接左右します。見積書に「転圧1回」としか記載がない場合は、施工基準を書面で確認することを推奨します。

現地調査なしの最安値見積もりは、手順の省略や材料の削減によって成立しているケースが多々あるので注意が必要です。

地盤改良をせず建築後に沈下したケース

「見た目は問題なさそう」という判断で地盤調査を省略し、基礎工事・建築を進めてもりあました。入居後2〜3年で建物の傾きと建具の開閉不良が発生…専門家に調査を依頼すると軟弱地盤が原因の不同沈下と診断され、建物のジャッキアップと地盤補強工事が必要になりました。

ダイシン施工管理担当(1級土木施工管理技士)

地盤調査(スクリューウエイト式貫入試験:5〜10万円)は、建築費全体から見ると軽微なコストです。
調査を省略した場合の不同沈下補修費用は、工法によって100〜500万円規模になることがあります。

福岡市内では博多区・東区の臨海部・河川沿いの土地でこのケースが起きやすく、土地購入前または着工前の地盤調査が必須の判断基準です。「地盤調査の5〜10万円を省いた結果、建築後の補修に300万円かかった」という事例は、福岡市内の施工現場でも確認されています。

抜根をせず後から工事が必要になったケース

費用削減のために伐採のみ実施し、抜根を省略して整地工事をしてもらいました。数年後に整地面が陥没したため、調べてもらったら残根が腐敗して地中に空洞が生じているとのこと…新築後だったため、基礎周辺の土壌補修と再整地が必要になりました。

ダイシン施工管理担当(1級土木施工管理技士)

新築・建て替え・造成を予定している土地では、抜根は省略できない工程です。
伐採と抜根を同時に発注することで、重機の重複搬入を避けられ、単体発注より費用を抑えられます。抜根費用を惜しんで省略した場合、後工程での単独発注は重機再搬入費が加算されて割高になります。

また、こういったケースでは、残根がシロアリの温床となり、建物の床下構造材まで食害が及ぶ場合もあります。

  • 新築・建て替え予定地:抜根は必須工程
  • 売却予定地:残根腐敗による地盤陥没リスクあり
  • 駐車場転用予定地:荷重による陥没リスクあり

福岡市の整地・地盤改良はダイシンエンジニアリングへ

土地整備工事は、伐採・抜根・整地・地盤改良を一括で対応できる施工会社へ依頼することが、費用・工期・品質のすべてを最適化する判断基準です。

工程ごとに業者を分けると、責任の所在が曖昧になり、工程間トラブルの対応コストが施主負担になるリスクがあります。

当社が選ばれる3つの理由

当社が選ばれる大きな理由が三つあります。

理由①

一級土木施工管理技士による現場管理 道路・河川・学校施設など公共工事で培った施工管理能力を住宅・土地整備の現場に適用します。転圧精度・地中残存物の確認・工程管理に関しては有資格者が直接担当します。

理由②

伐採から地盤改良までの一括対応 造成・解体・給水工事を含む総合的な土地整備に対応。複数業者への分離発注が不要なため、工程間の引き継ぎミスと重機の重複搬入を防ぎます。

理由③

福岡市全域の施工実績 西区・早良区の傾斜地造成地、博多区・東区の軟弱地盤エリア、南区・城南区の狭小地など、福岡市内の多様な現場条件に対応した施工実績があります。

こんな方はご相談ください

以下のいずれかに該当する場合は、まず現地調査のご依頼をお勧めします。

  • 解体後の土地をどう整備すればいいか分からない
  • 地盤改良が必要かどうか判断できない
  • 伐採・抜根から整地まで一括で依頼したい
  • 複数業者から見積もりを取ったが内容が比較できない
  • 福岡市内の傾斜地・狭小地・軟弱地盤エリアの土地を整備したい

現地調査・お見積もりの流れ

現地調査から見積もり提出まで無料で対応しています。

STEP
お問い合わせ(電話またはフォーム)

土地の所在地・面積・樹木の有無・活用予定をお伝えください。

STEP
現地調査(無料)

一級土木施工管理技士が現地を確認。接道条件・地中残存物・樹木の状態を調査します。

STEP
お見積もり提出(無料)

工程・数量・単価を明示した書面見積もりを提出。口頭のみの概算提示は行いません。

STEP
工事着工

確認後、工程スケジュールを書面でお渡しした上で着工します。

対応エリア

福岡市全域(博多区・東区・南区・城南区・早良区・西区・中央区)および福岡市近郊に対応しています。土地の状態・活用予定に関わらず、まずはお気軽にご相談ください。現地を確認した上で、経験豊かな一級土木施工管理技士が最適な工程と費用をご提案させていただきます。
